Отчет прораба декабрь 2023
Отчет прораба декабрь 2023

Отчет прораба декабрь 2023

Дом №19/1

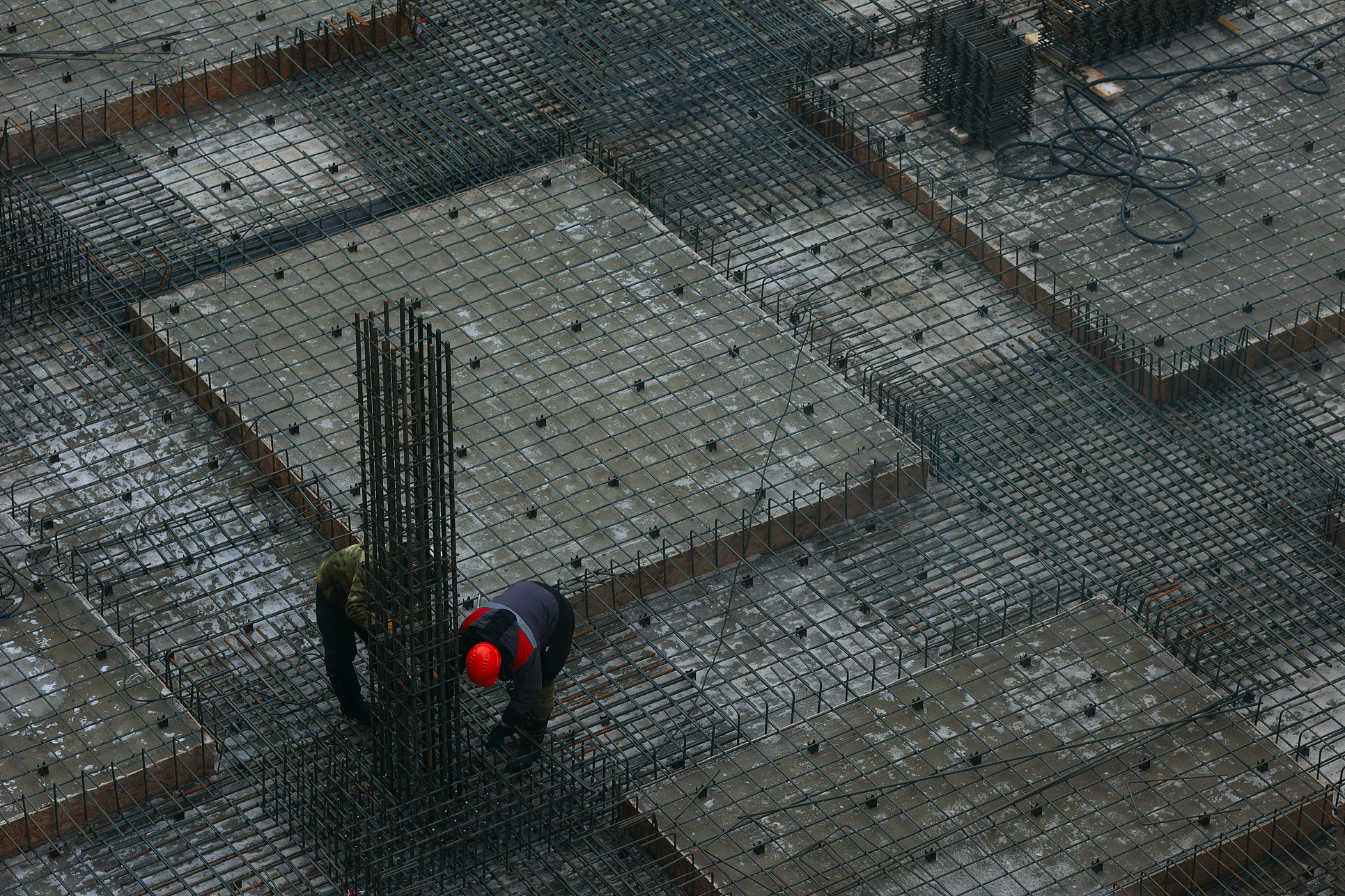

- Устройство монолитного каркаса - 87%

- Возведение стен кирпичных - 80%
- Возведение перегородок из ПГП - 60%
- Утепление стен - 50%
- Устройство обратной отсыпки - 30%
- Устройство ВИС - 35%
- Установка окон - 30%
- Оштукатуривание стен - 15%
- Фундамент автостоянки - 15%
- Установлена временная котельная

Набережная

Идут работы по строительству второго променада набережной.
