Отчет прораба 1.11 -15.11.2017 (Фото)
Отчет прораба 1.11 -15.11.2017 (Фото)

Отчет прораба 1.11 -15.11.2017 (Фото)

За период с 1 по 15 ноября 2017 года в рамках строительства  второй  и третьей очередей города-парка "Ясный берег" выполнены и завершены следующие работы:

Дом №8

Наружные работы:

Устройство утепления наружных стен по оси 1/А-Ж: 100%
Устройство клееармирования фасада по оси 1/А-Ж -100%

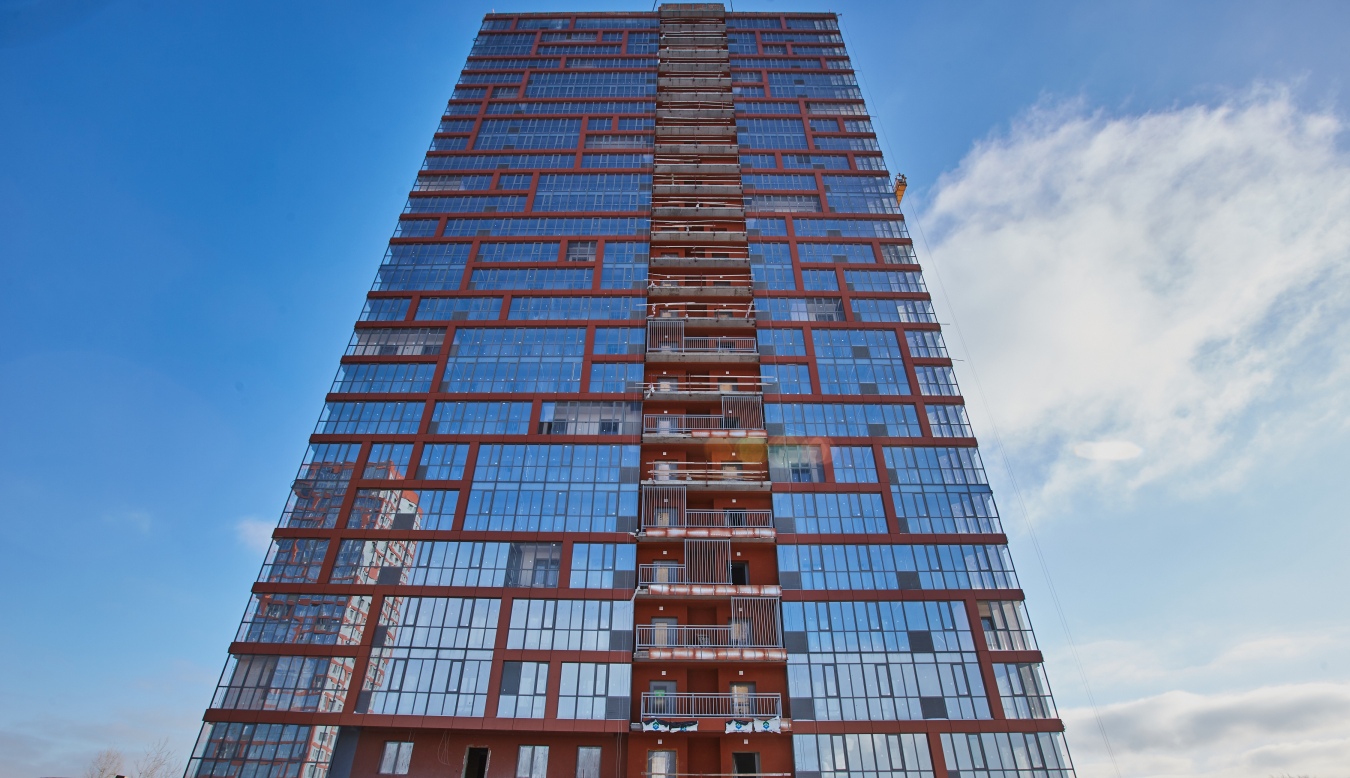

Устройство декоративной штукатурки по оси 1/А-Ж -85%

Монтаж витражей по оси Ж/18-1  - 90%
Монтаж ограждений переходного балкона - 5 этажей

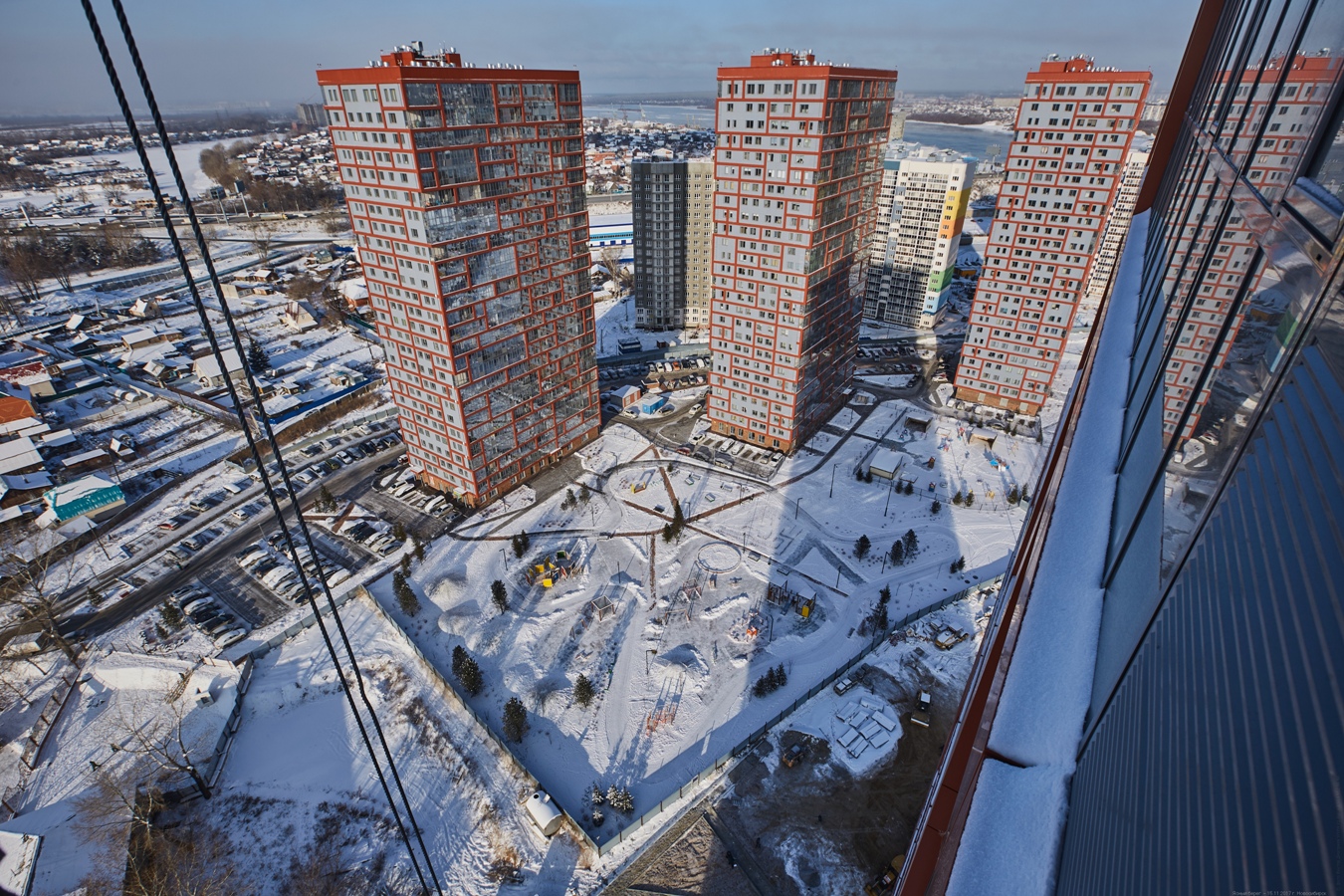

Благоустройство территории - 60% (подготовка под укладку асфальта придомовой территории, укладка кабеля для наружного освещения, устройство крылец-90% )
Вертикальная планировка - 100% площадки

Внутренние работы:

Устройство фибростяжки  - 90% (выполнено 1, 2, 8, 9, 12, 19, 20 этажи)
Штукатурка стен: 90%
Кстройство оконных откосов -70%
Устройство керамогранита в МОПе: 11-15 этажи
Устройство керамогранита на переходных балконах и промежуточных площадках незадымляемой лестницы: 2-15 этажи
Монтаж квартирных дверей - 30% (1, 14, 15, 21 - 26 этажи)

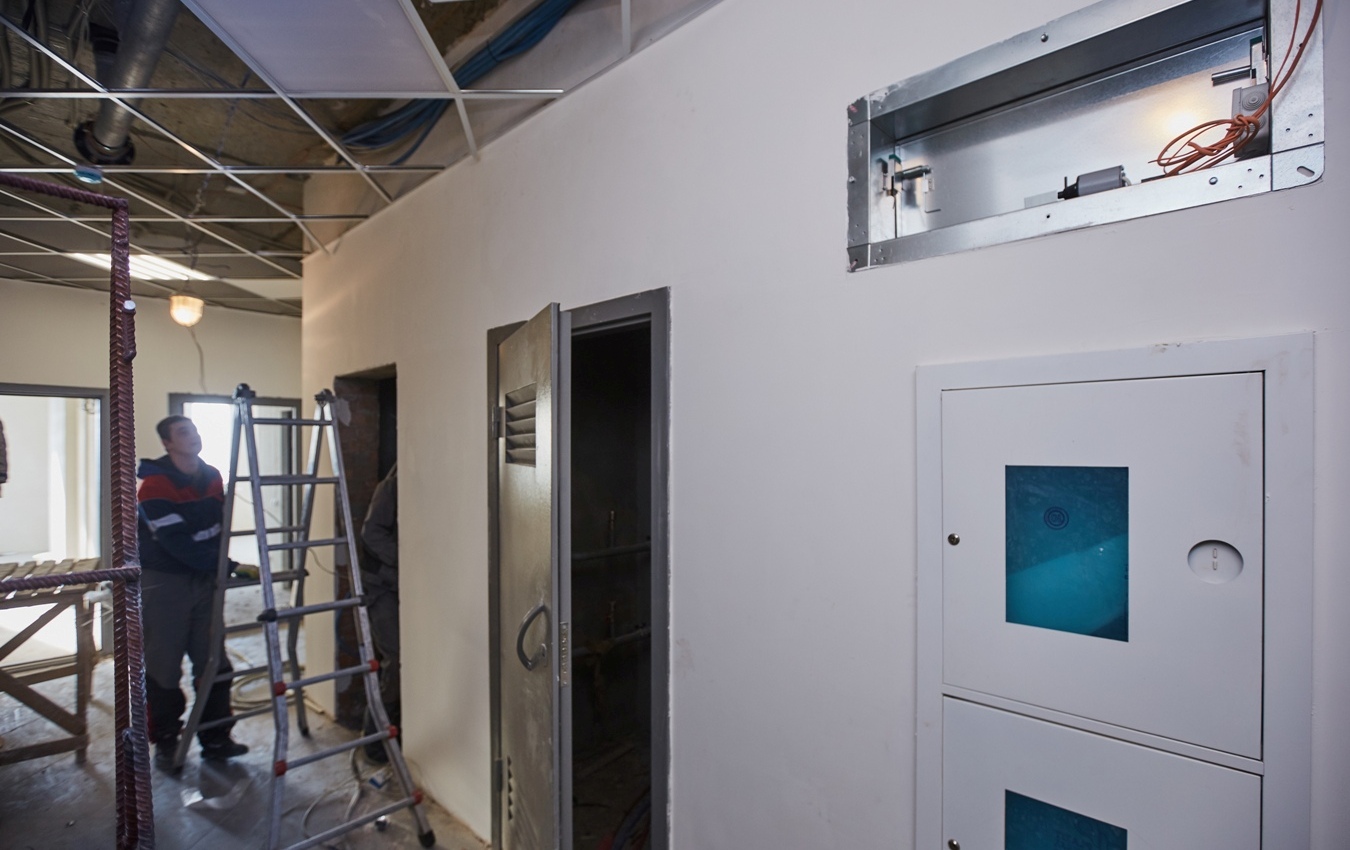

Устройство скрытой электропроводки: 95%
Монтаж розеток, выключателей: 90%
Устройство хозяйственно бытовой канализации – 95%.
Монтаж вентиляции 1-го этажа -50%
Монтаж подоконных досок - 1, 2, 4 этажи.
Монтаж окон 1-го этажа -100%

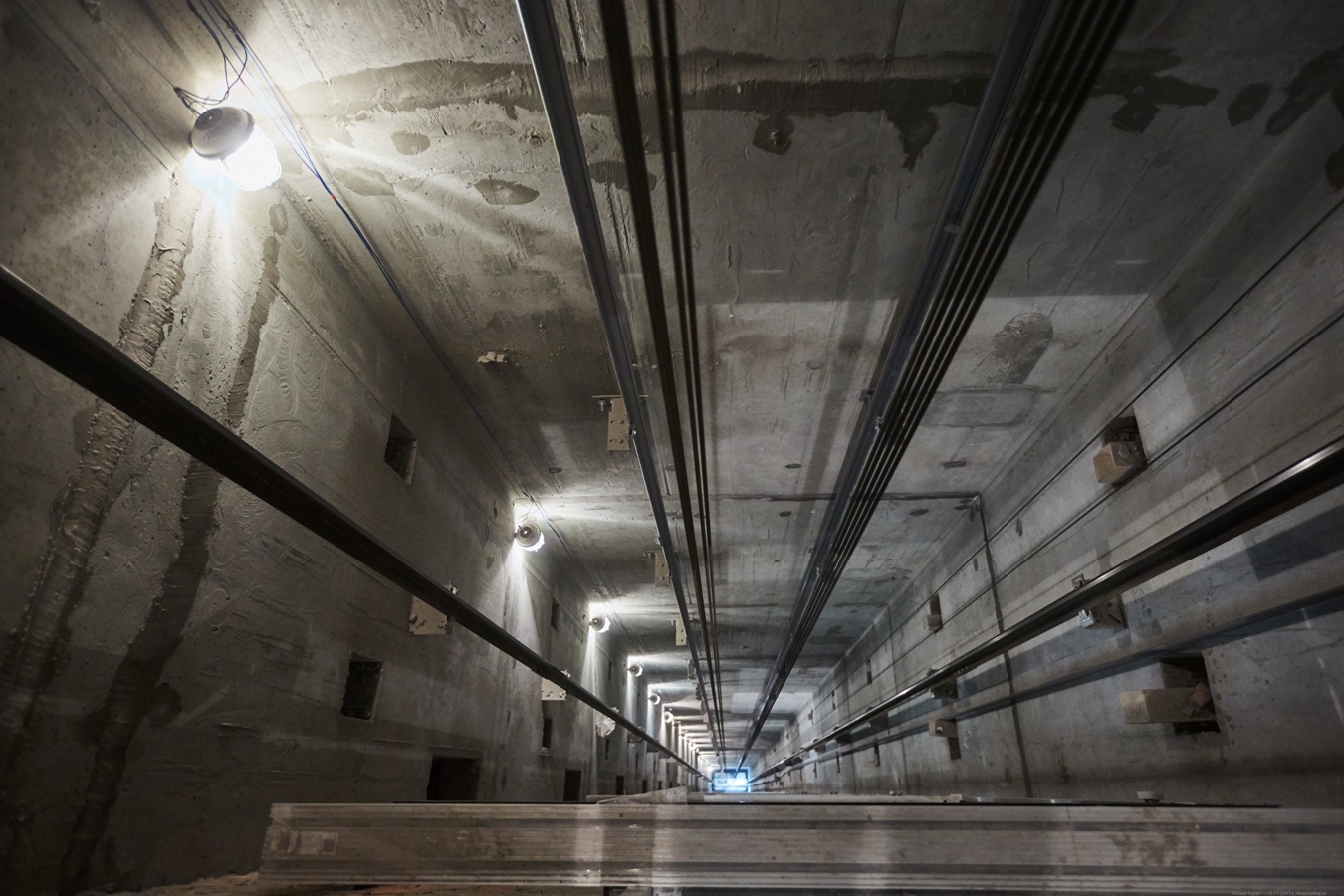

Монтаж лифтового оборудования (2-ой грузовой лифт) - 85%. Монтаж пассажирского лифта  -50%

Дом №7

Монолитные работы  -машинное отделение -100%

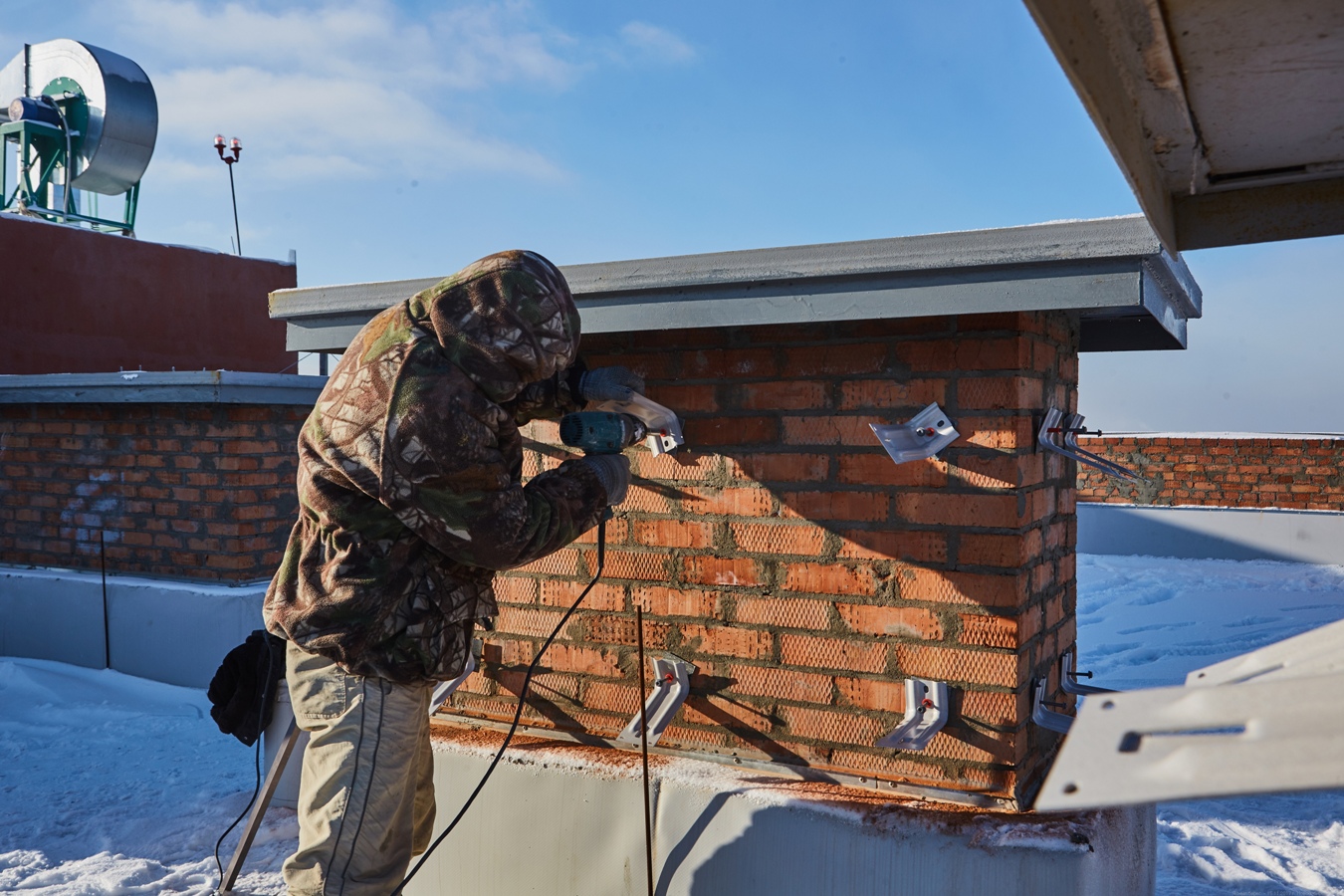

Кирпичная кладка наружных стен 2, 3, 15, 16 этажи
Кирпичная кладка внутренних стен - 4 этаж

Дом №11

Устройство свайного основания – 70%.
Подготовка к заливке ростверка.

Последние новости
Наблюдай за городом-парком где удобно
Хотите увидеть город у воды своими глазами?
Обратная связь
