Отчет прораба август 2020
Отчет прораба август 2020

Отчет прораба август 2020

Дом №10


    • БС 1. Укладка керамогранита МОПа выполнена до 15 этажа.
    • БС 2,3. Укладка керамогранита МОПа выполнена до 6 этажа.
    • Произведено устройство потолков БС1 до 12 этажа, БС 2-3 до 6 этажа.
    • Произведен монтаж лифтов: БС1 – 1000кг-готов, 630кг-60%; БС2 – готов; БС3 – 50% .
    • Выполнено оштукатуривание стен – БС1 до 18 этажа, БС» до 6 этажа, БС 3 до 9 этажа.
    • Реализован монтаж дверей – квартирных-41 штука, технических- 38 штук.
    • Установлены щиты этажные электрические, квартирные электрические 80%.
    • Установлены короба ГКЛ - 70%.
    • Реализуется благоустройство территории - 65%.⠀


      Дом №12

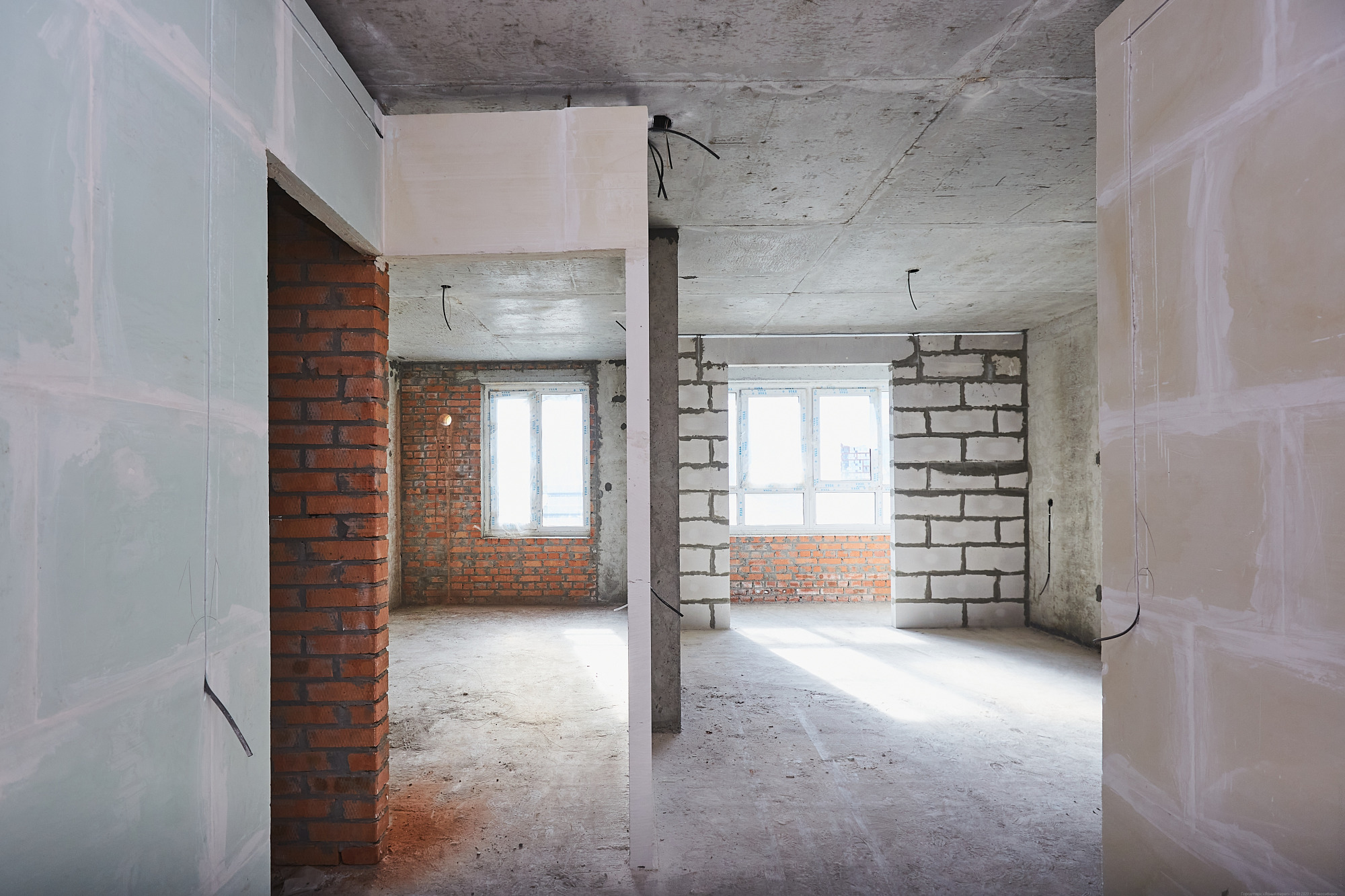

      • Перегородки ПГП возведены до 25 этажа.
      • Выполнена скрытая проводка до 15 этажа.

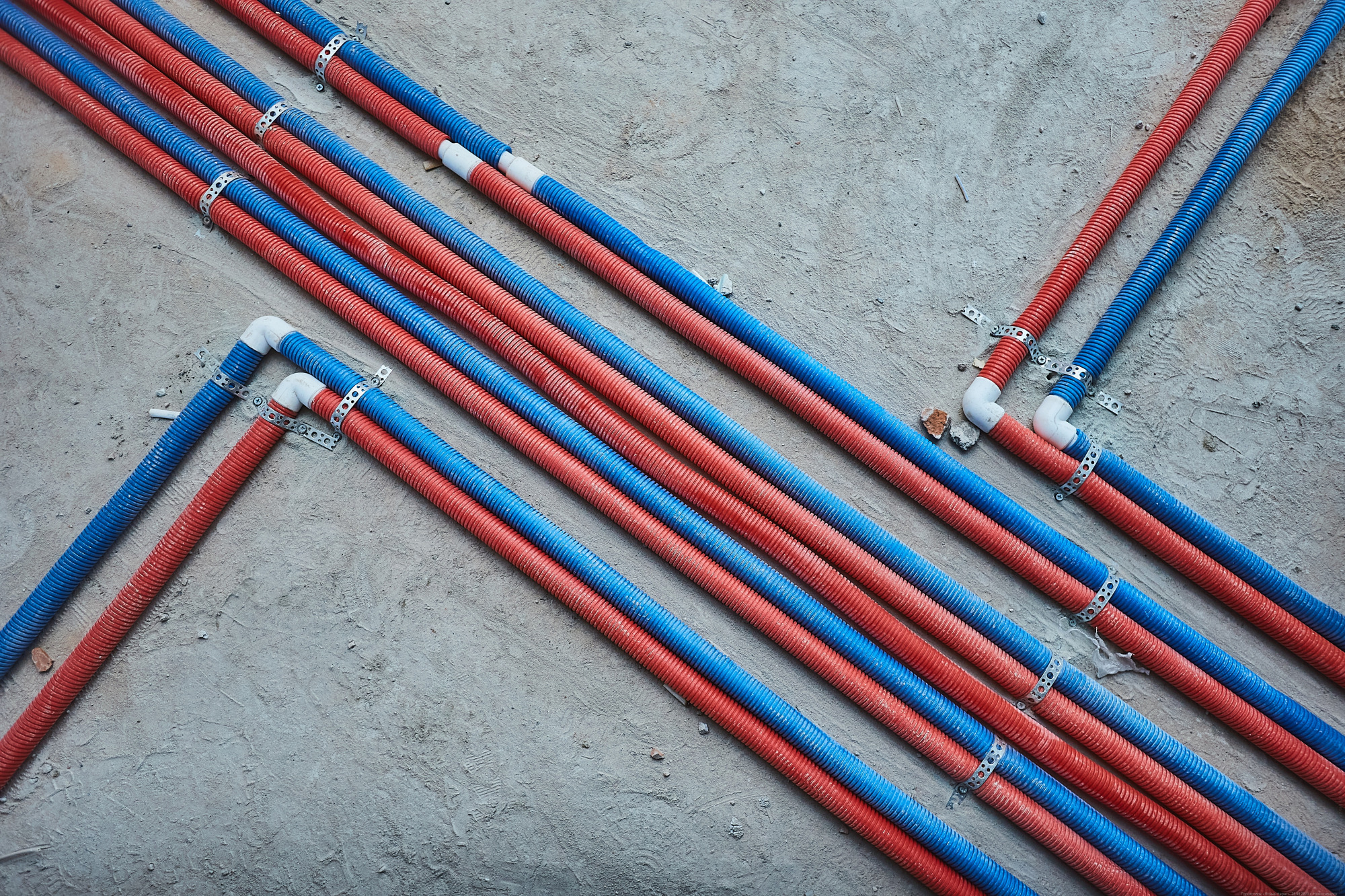

      • Произведена горизонтальная разводка водоснабжения и отопления, установлены радиаторы до 7 этажа.
      • Выполнено утепление и клей-армирование фасадов – 80%.
      • Завершена электрощитовая и прокладка магистрального кабеля – 100%.
      • Вертикальная планировка выполнена на 50%.


      Дом №13


      • Выполнено 10 этажей на 100%..
      • 11-й этаж выполнен на 75%.
