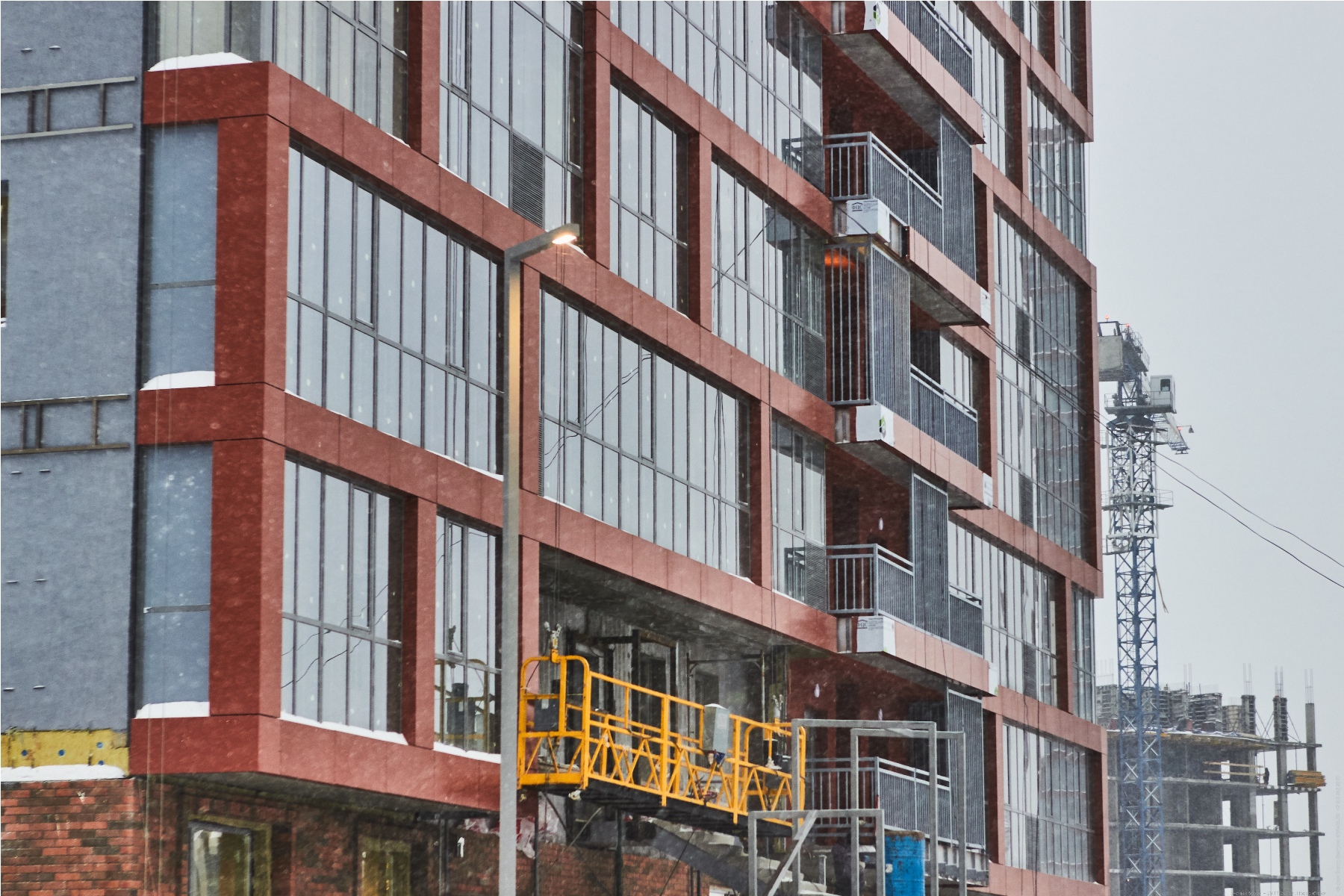

Дом №7

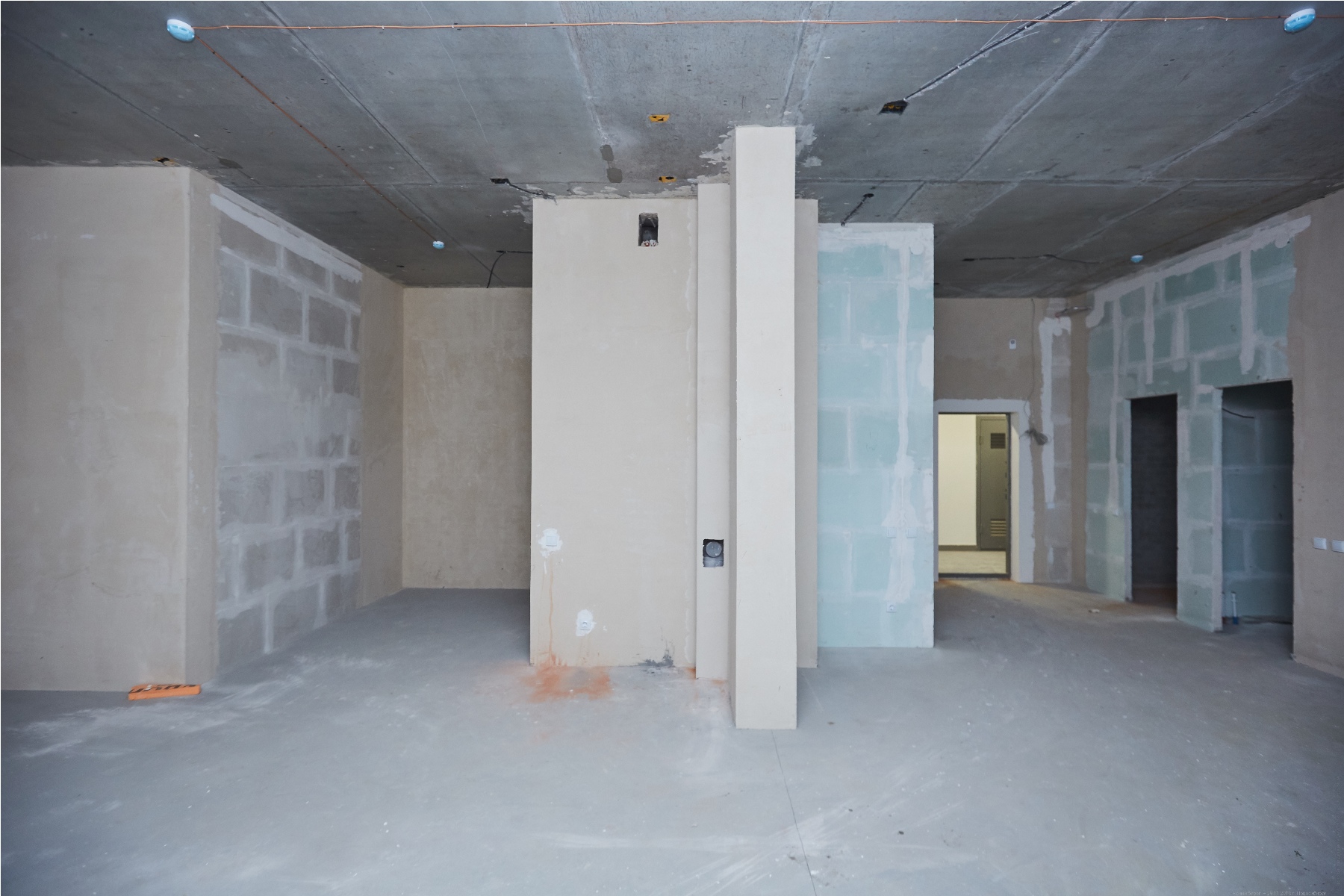

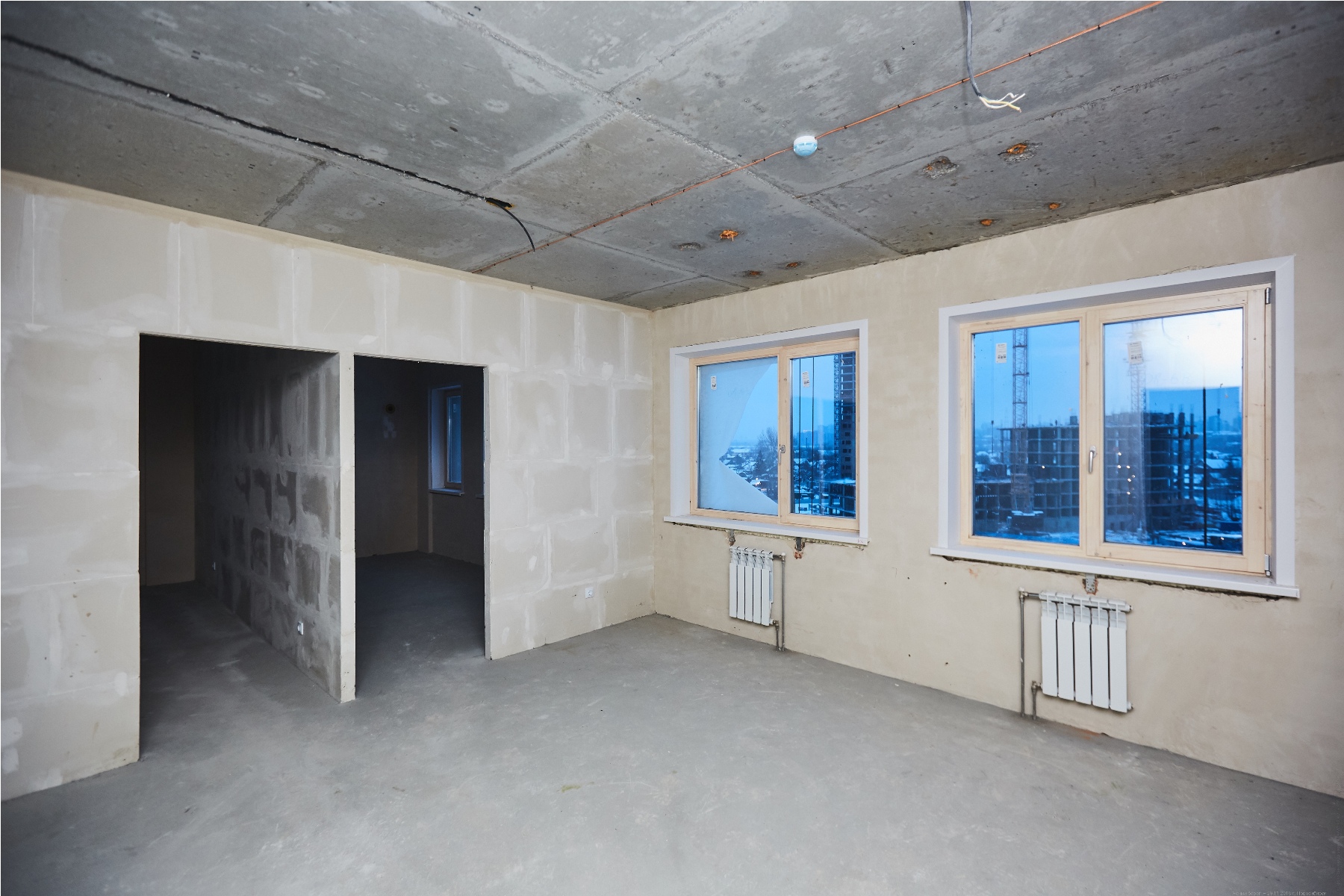

Внутренние работы:

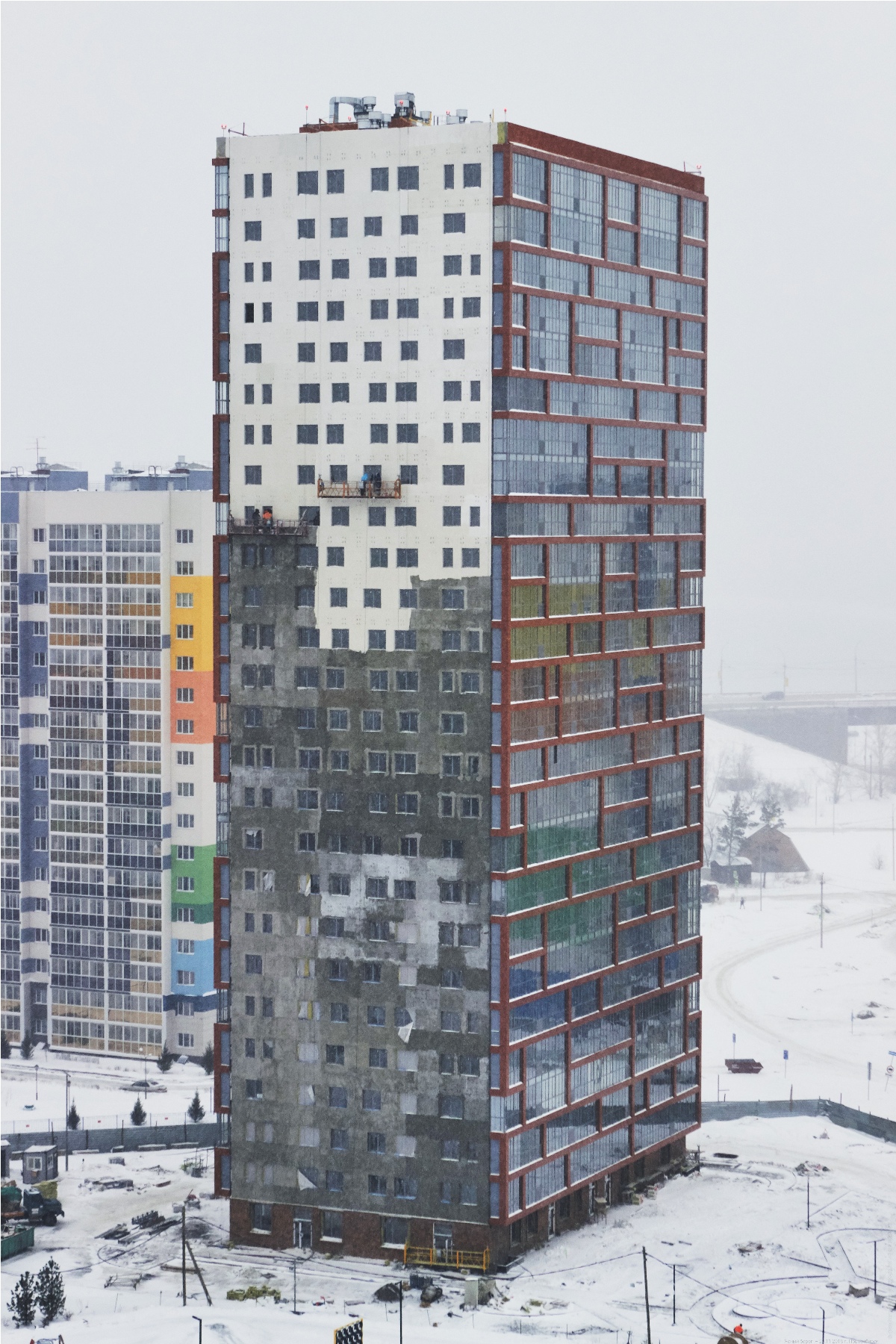

1. Монтаж угловых модулей витражей – 2-26 этажи
2. Устройство фибростяжки – 1,2 этаж (офисные помещения)

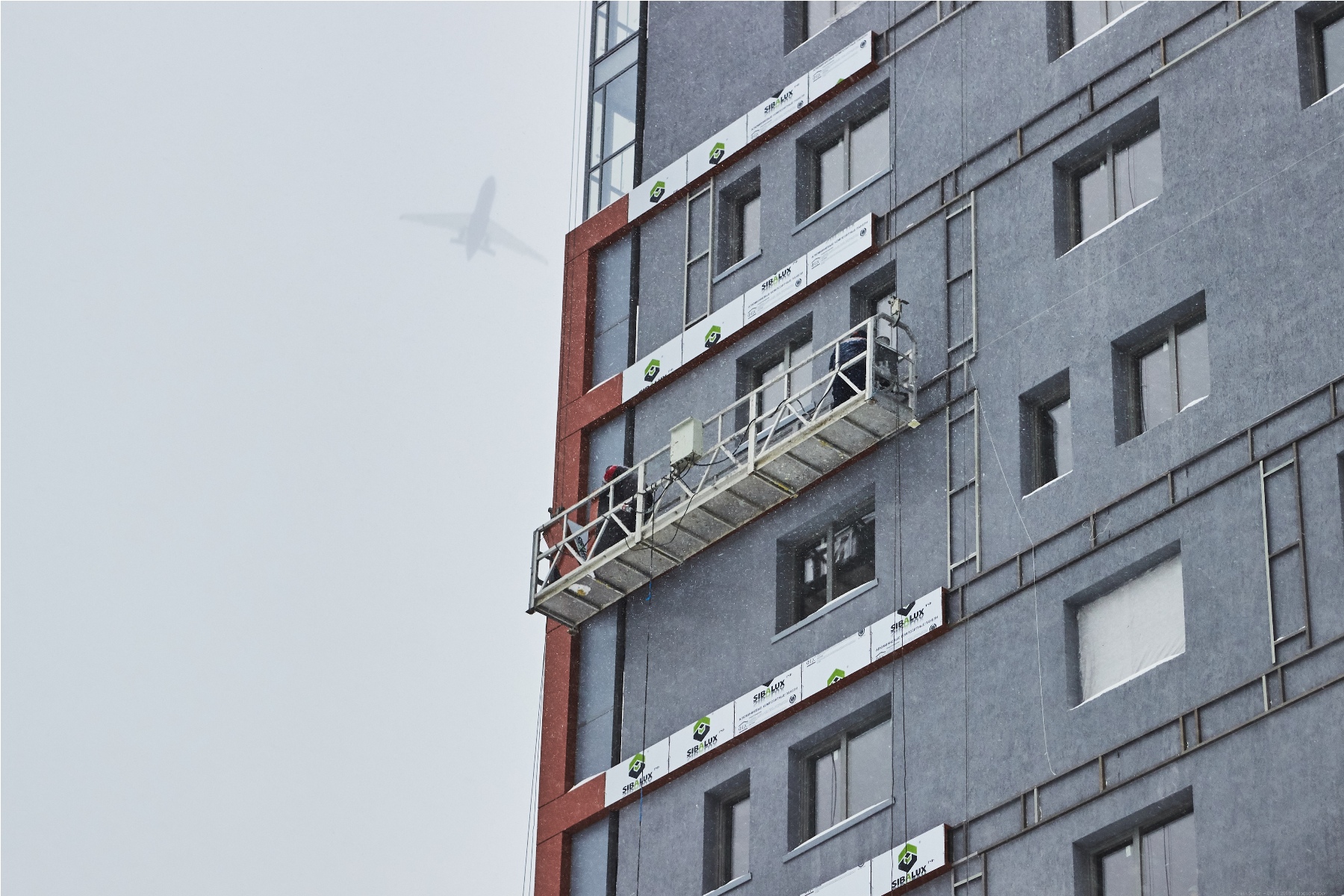

3. Клееармирование фасада в осях А-Ж/18 – 100%
4. Нанесение декоративной штукатурки в осях А-Ж/18 и Ж-А/1 – 100%
5. Покраска МОП – 90%

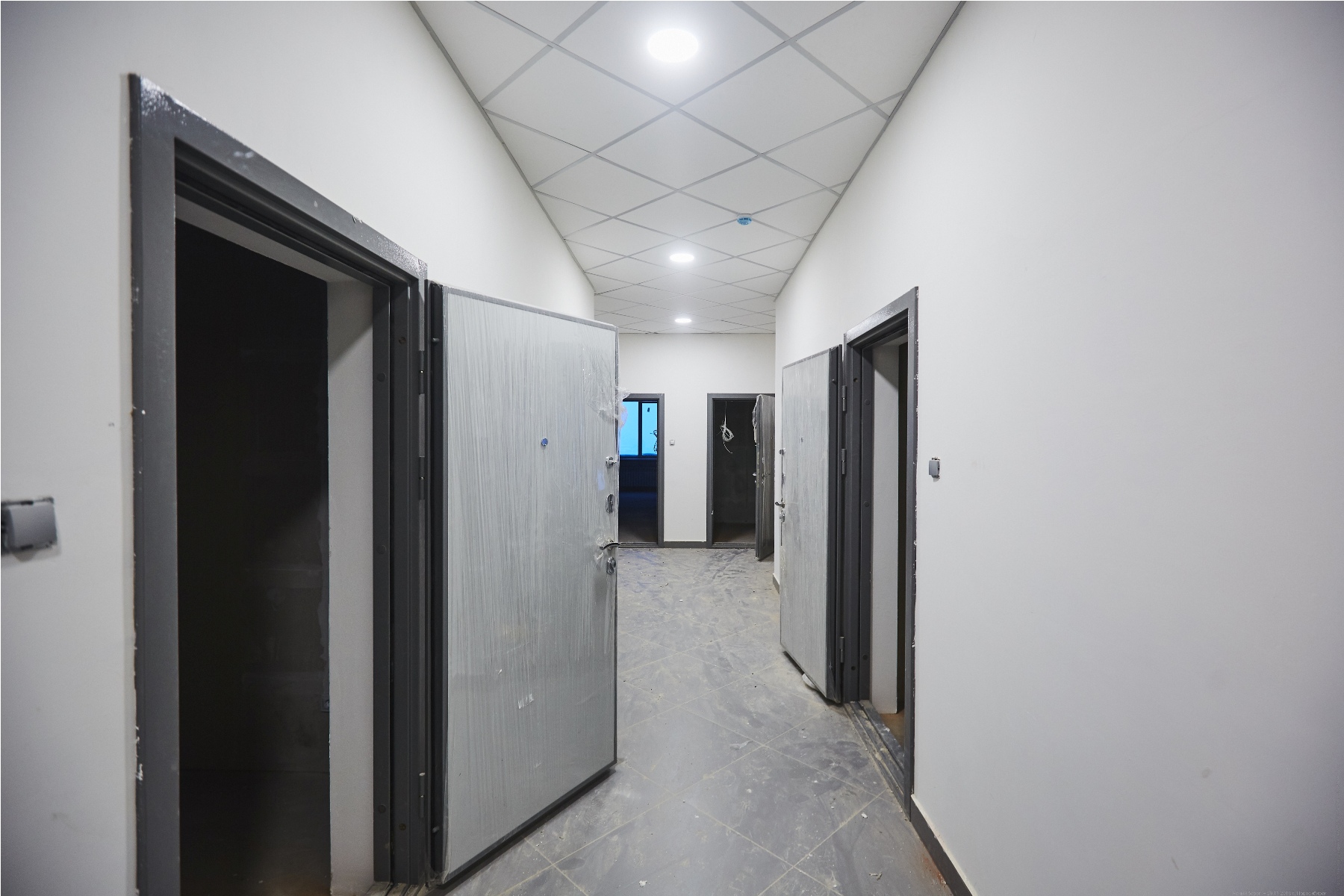

6. Монтаж квартирных дверей – 100%
Наружные работы:

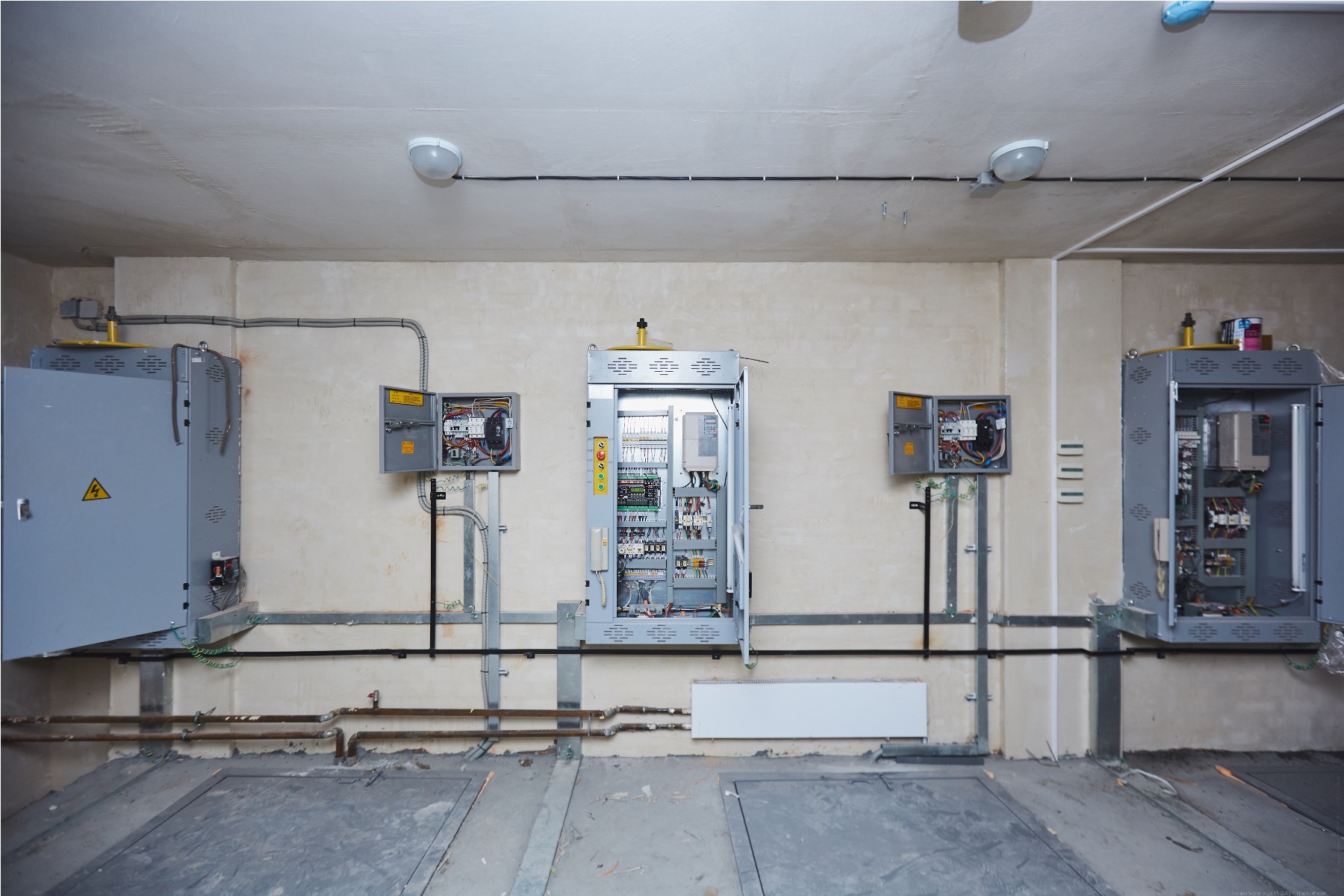

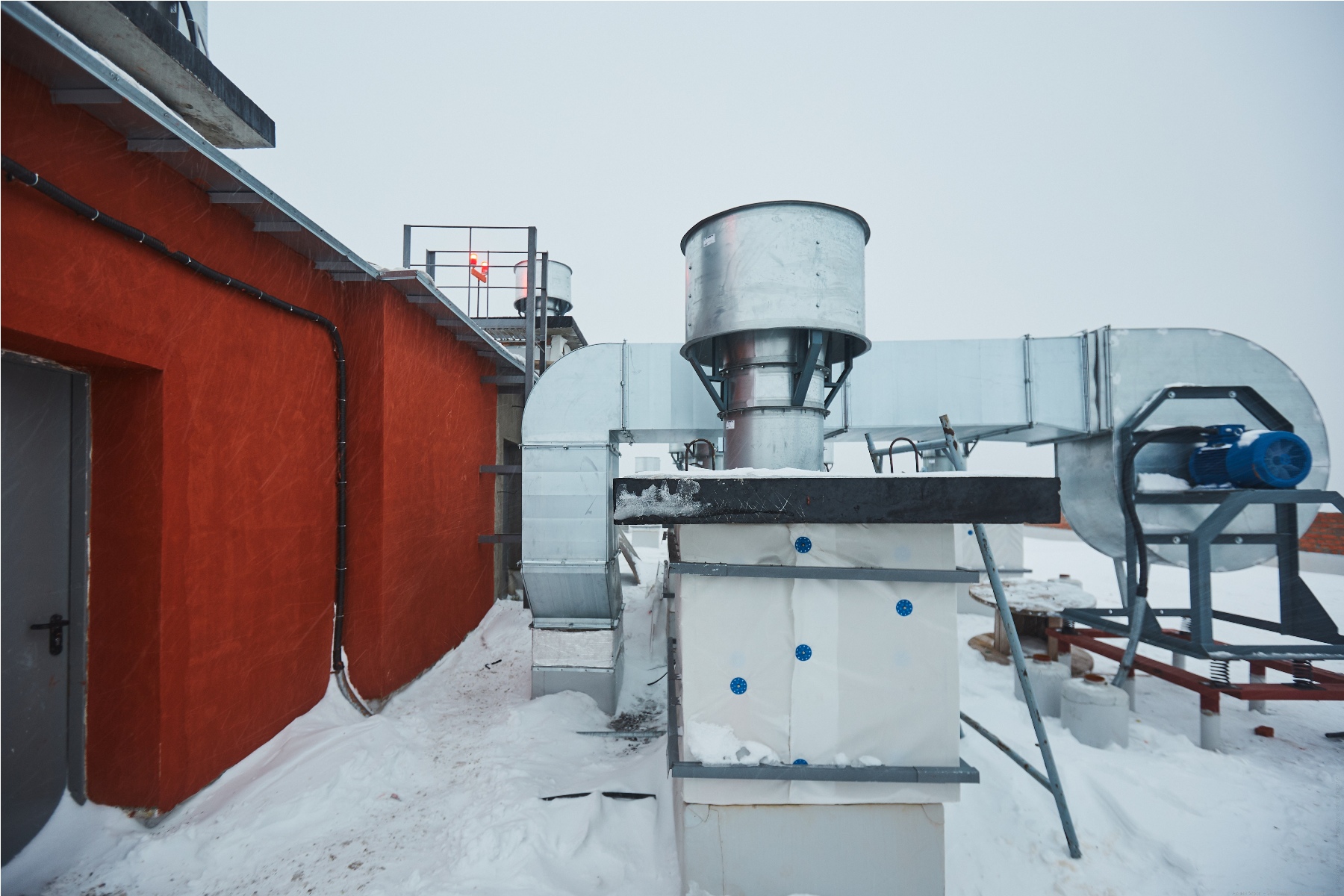

1. Устройство наружного освещения придомовой территории – 90%

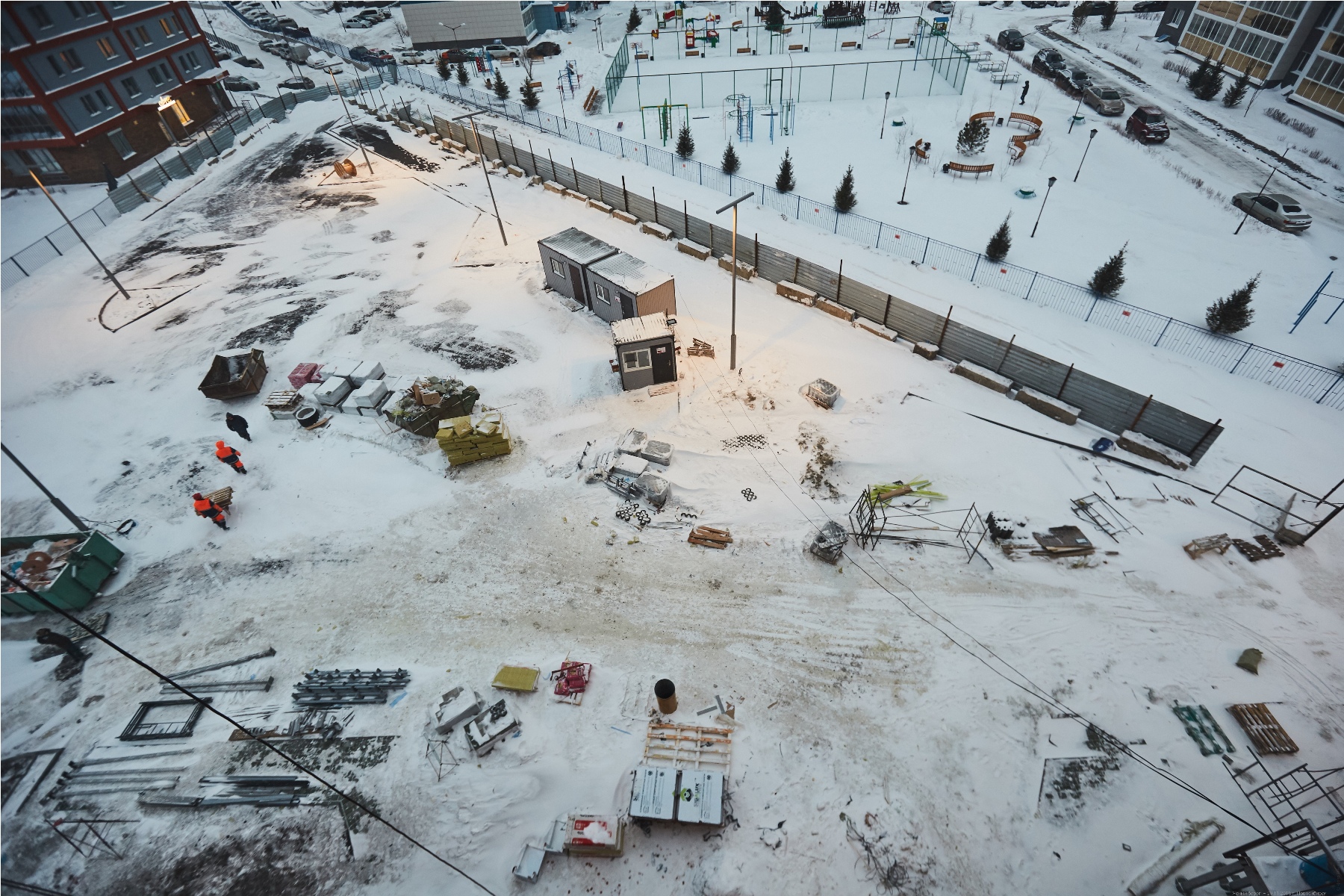

Благоустройство территории:
1. укладка асфальта – 100%
2. установка бордюров во внутреннем дворе – 75%
3. укладка брусчатки – 30%
4. подготовка под газоны – 40%
Дом №10
Блок-секция №1:

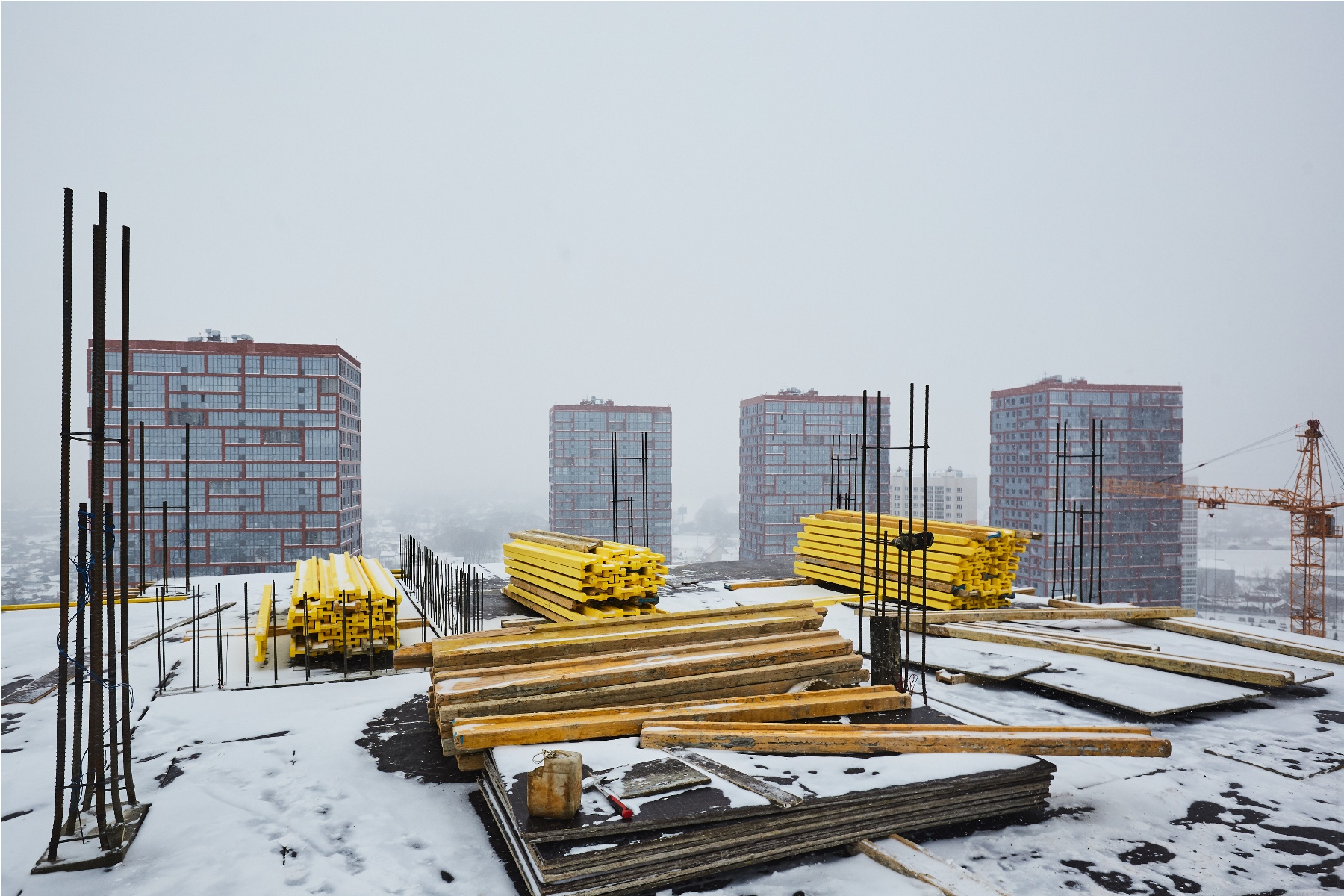

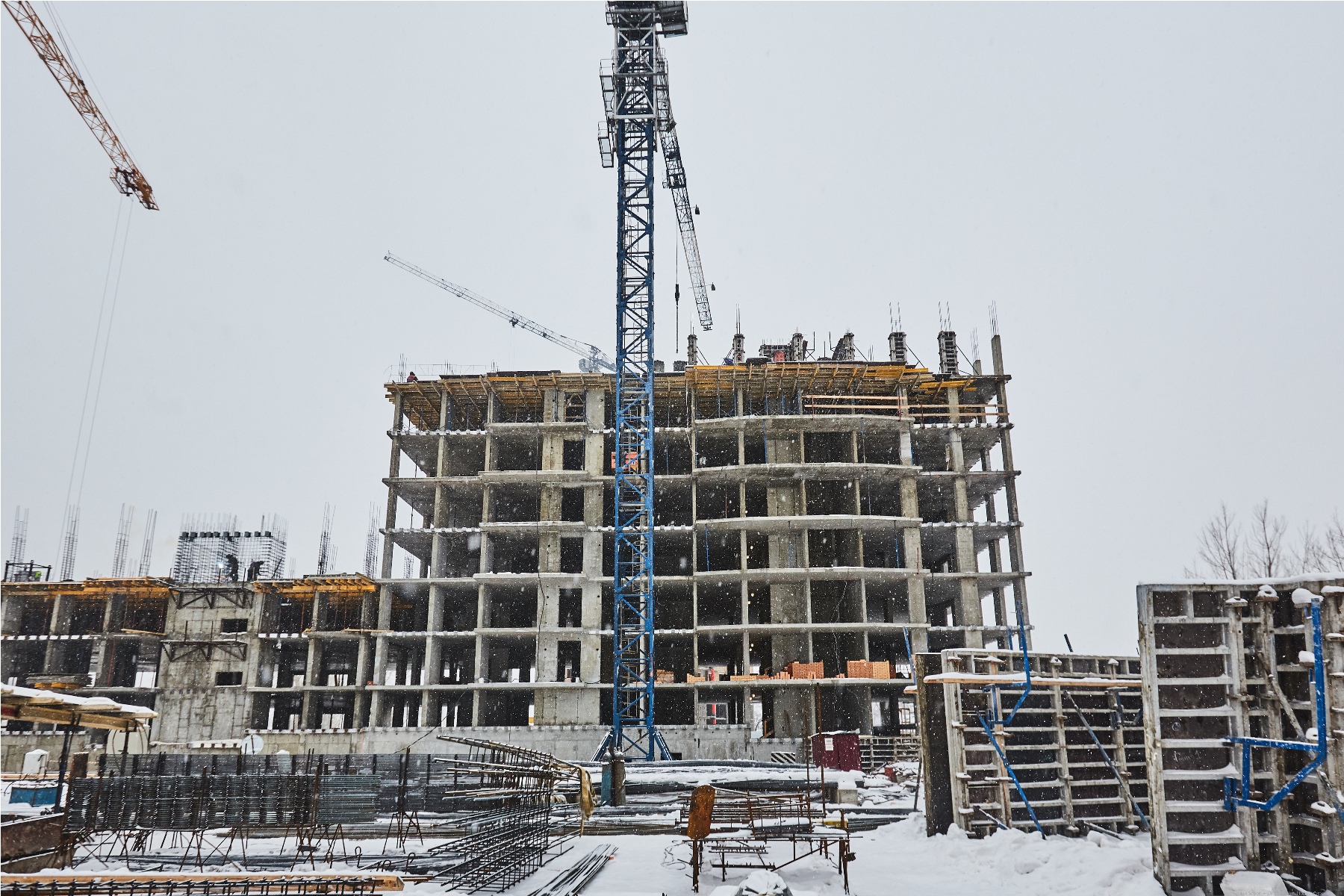

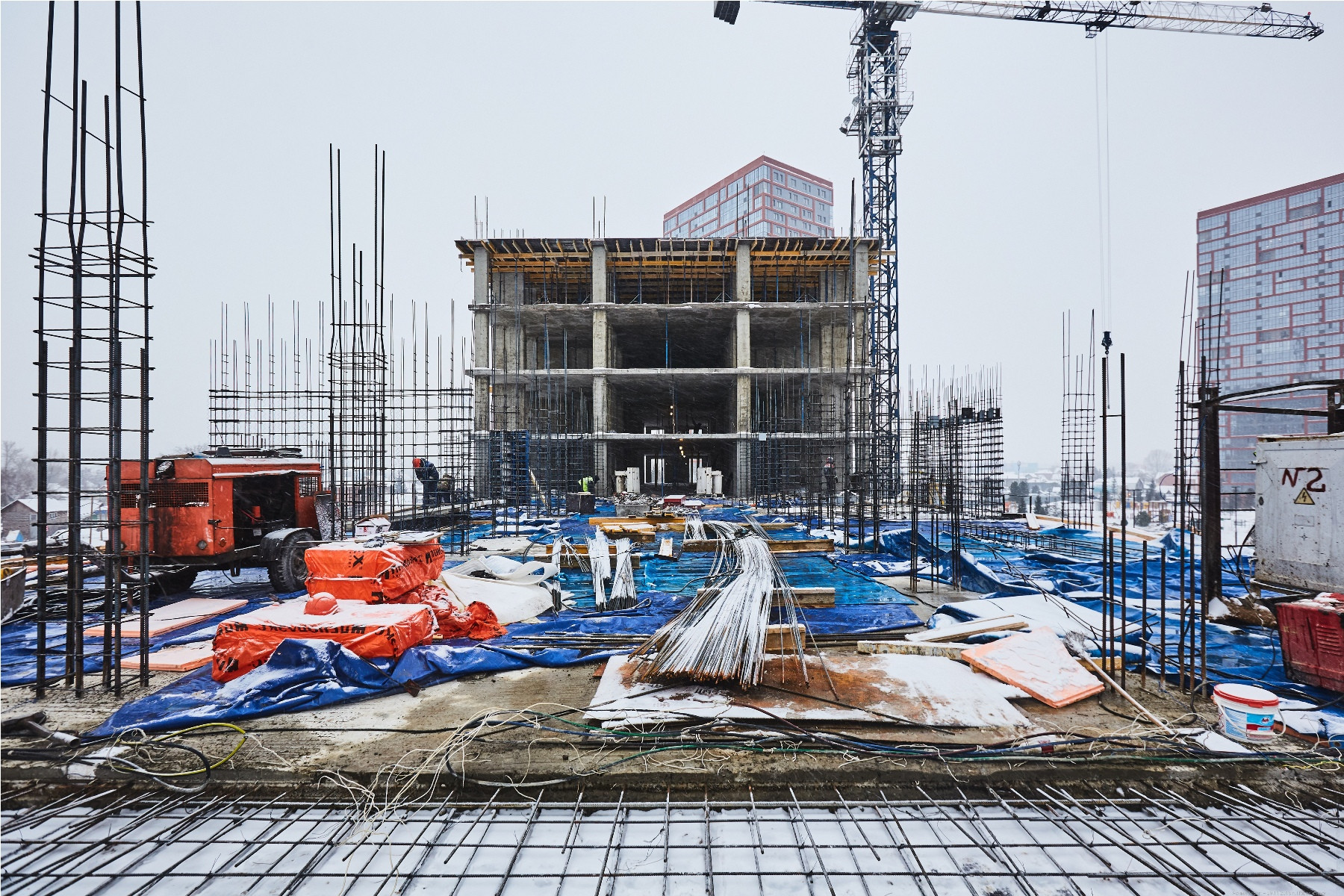

1. Выполнены колонны, диафрагмы, стены на отметке +11,920, +14,920, +17,920, +20,920 – 220м3

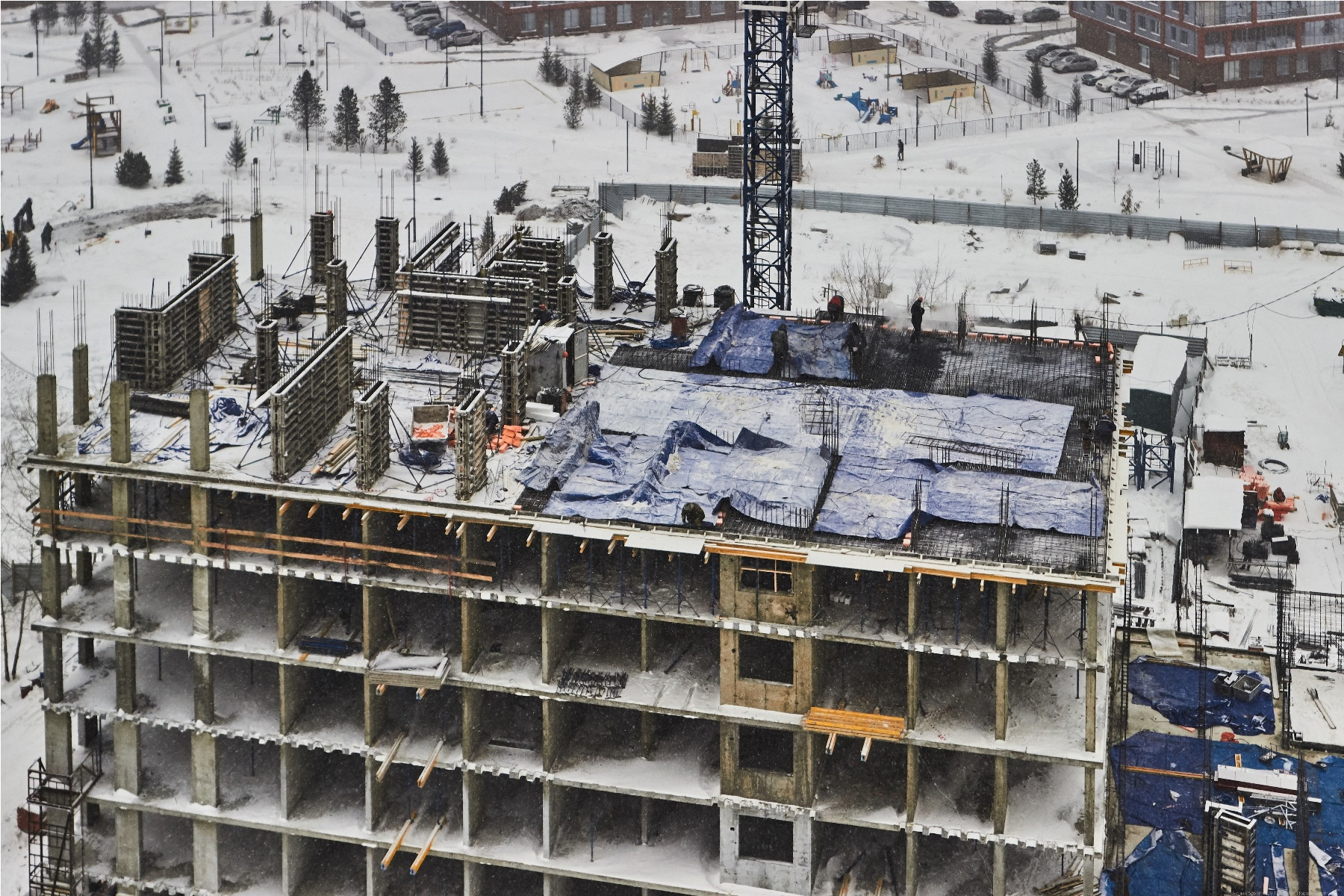

2. Выполнено перекрытие +11,920, +14,920, +17,920 – 390м3

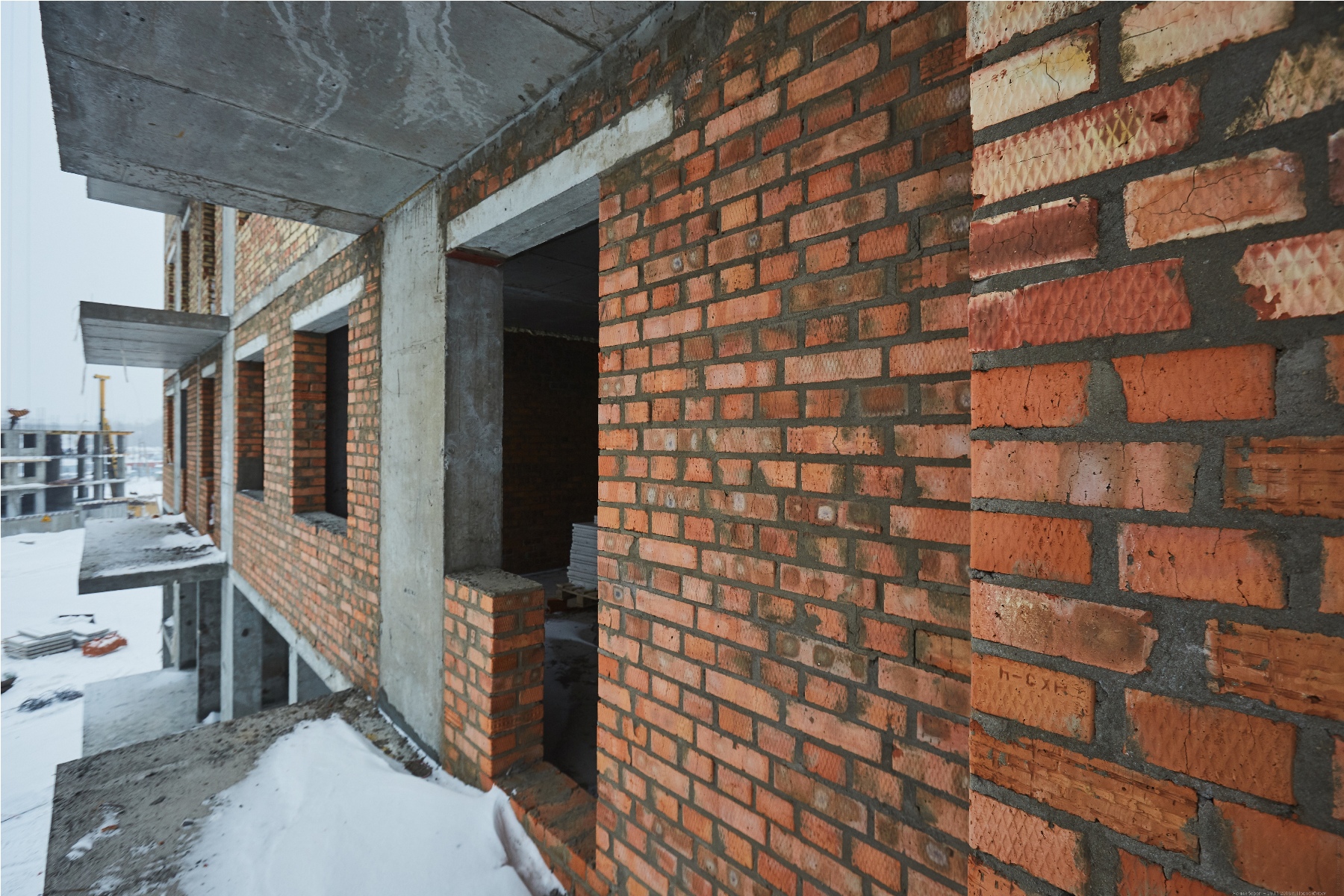

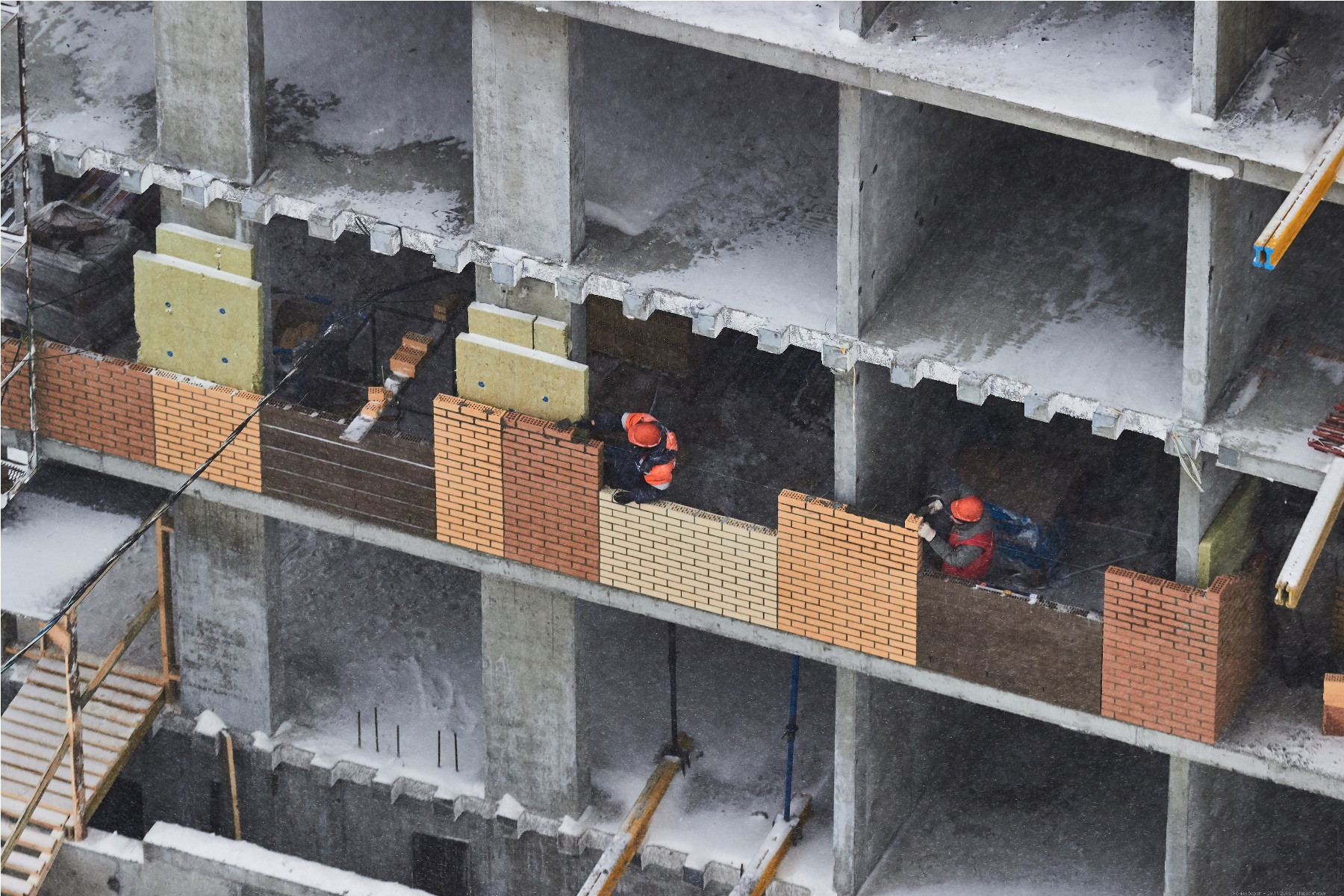

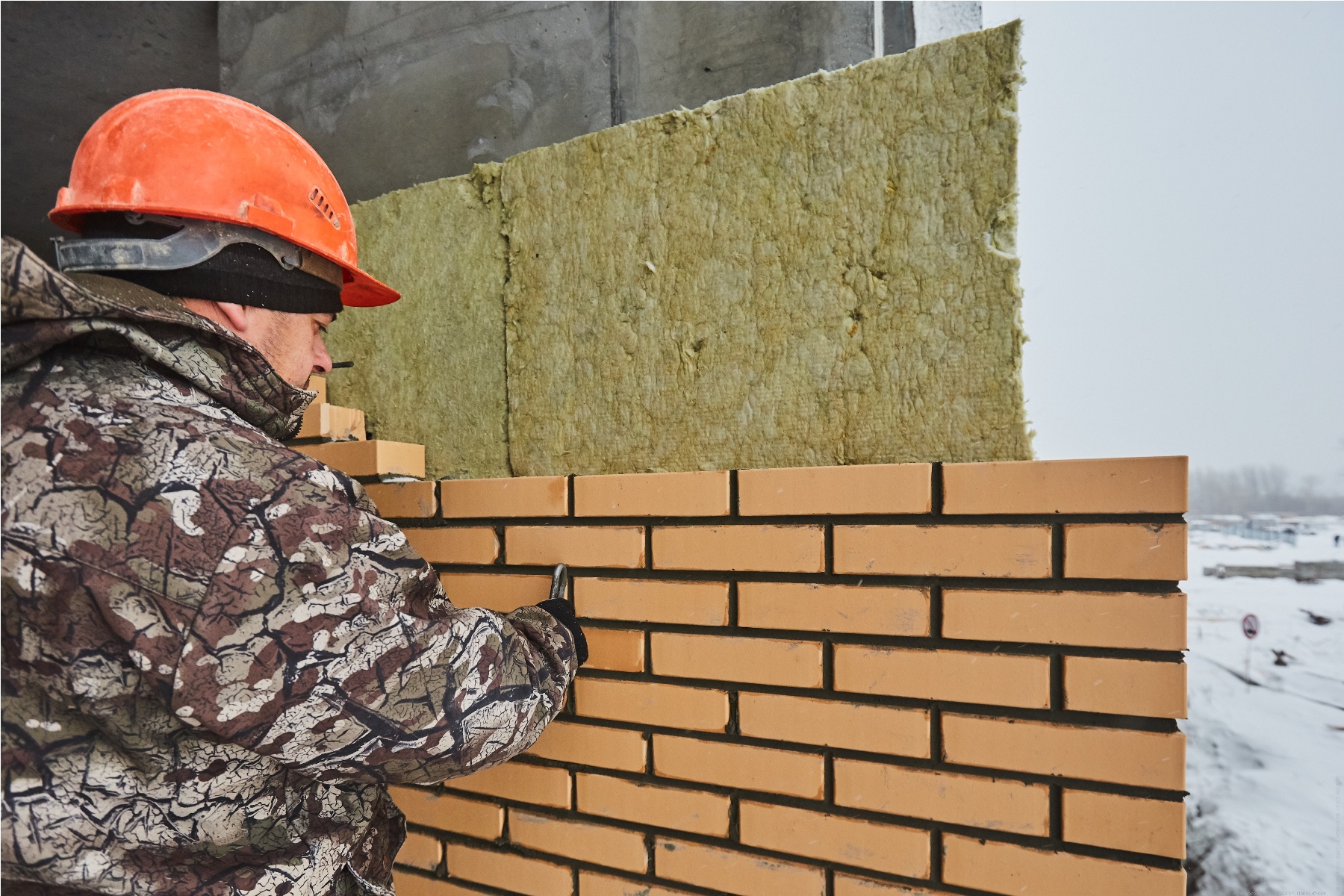

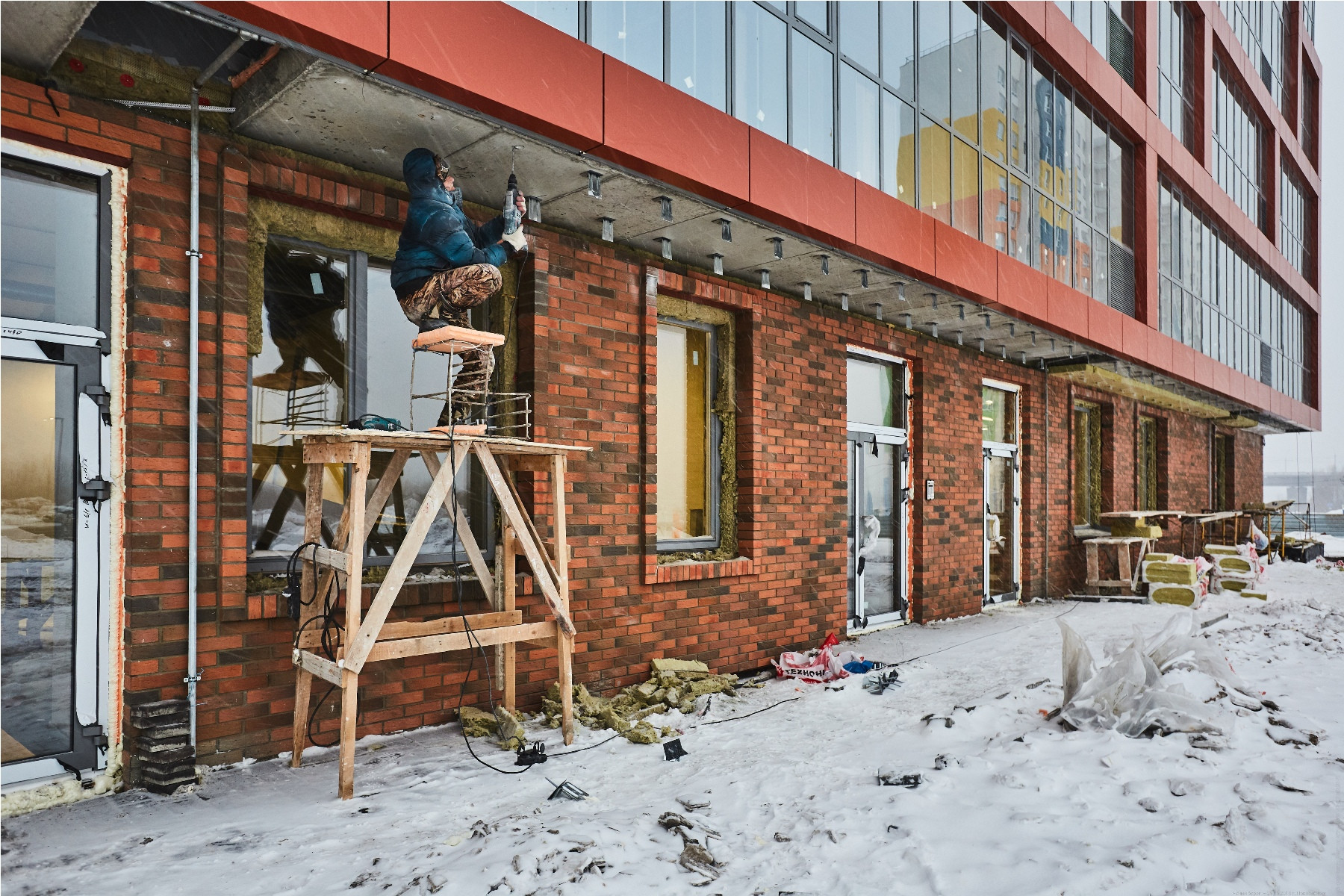

3. Кирпичная кладка наружных стен 2-го этажа – 20%
Блок-секция №2 и 3:
1. Выполнены диафрагмы, колонны, стены +0,080, +2,920, +5,920 – 150м3
2. Выполнено перекрытие +2,920, +5,920 – 240 м3
Блок-секция №4

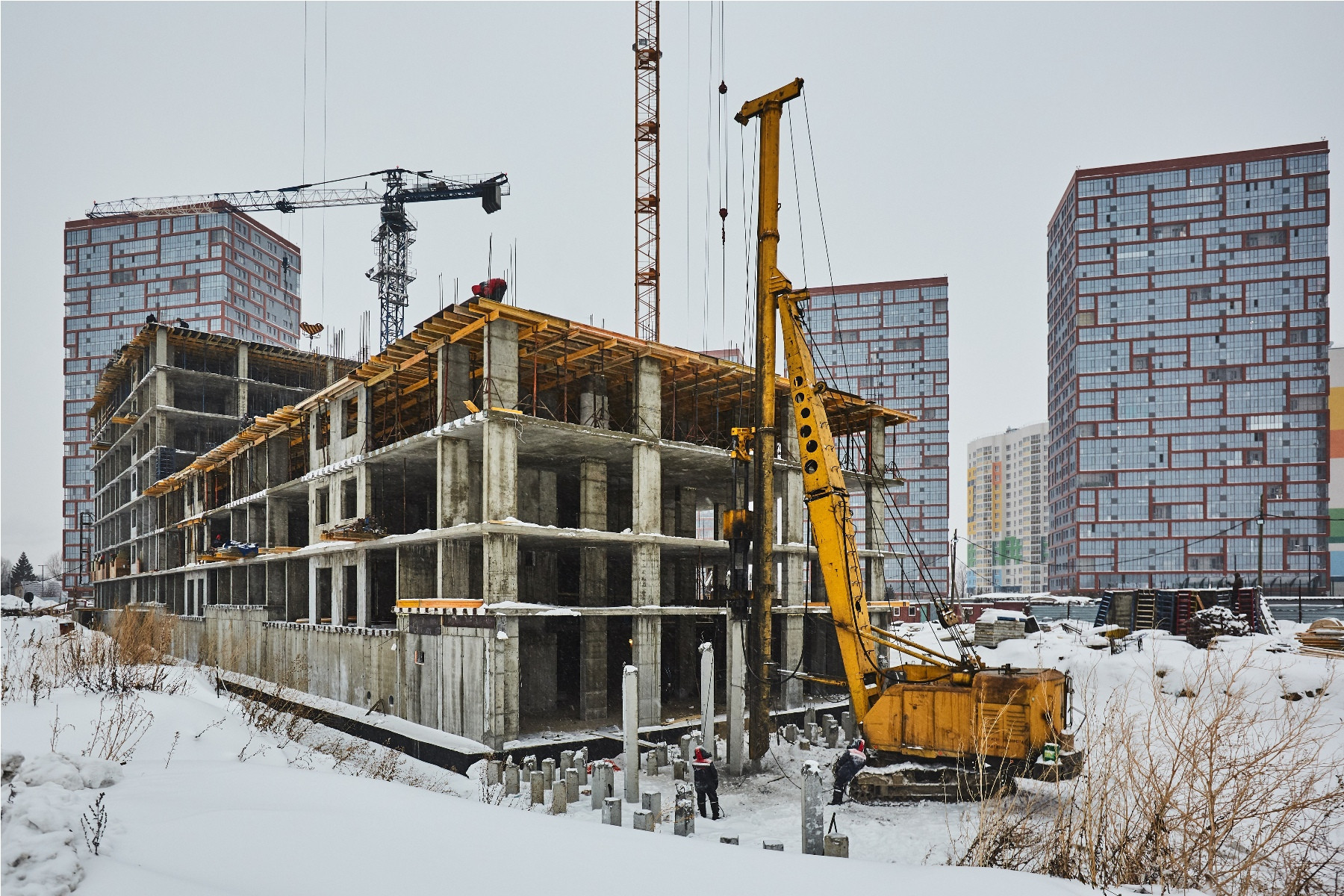

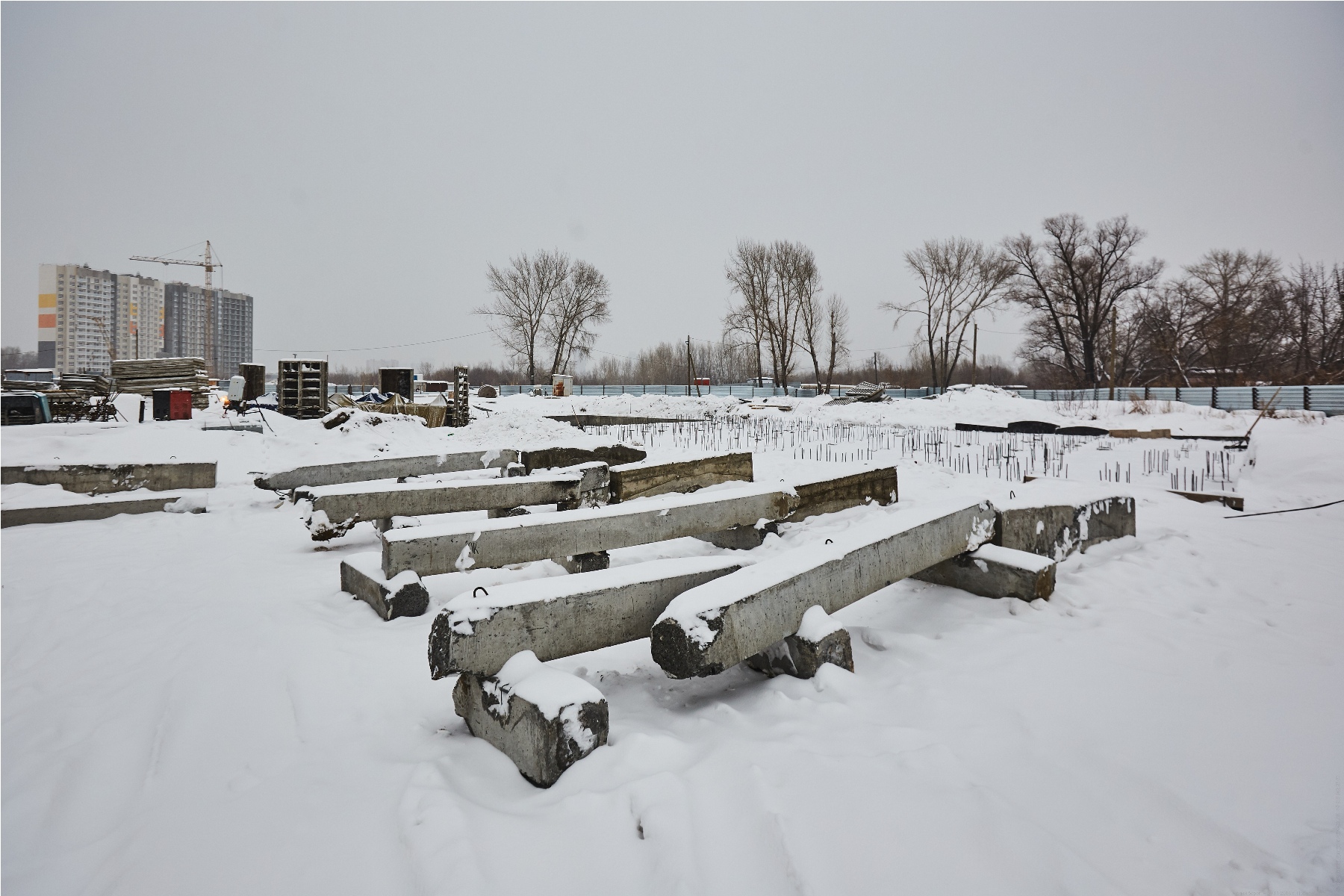

1. Забивка свай – 35%

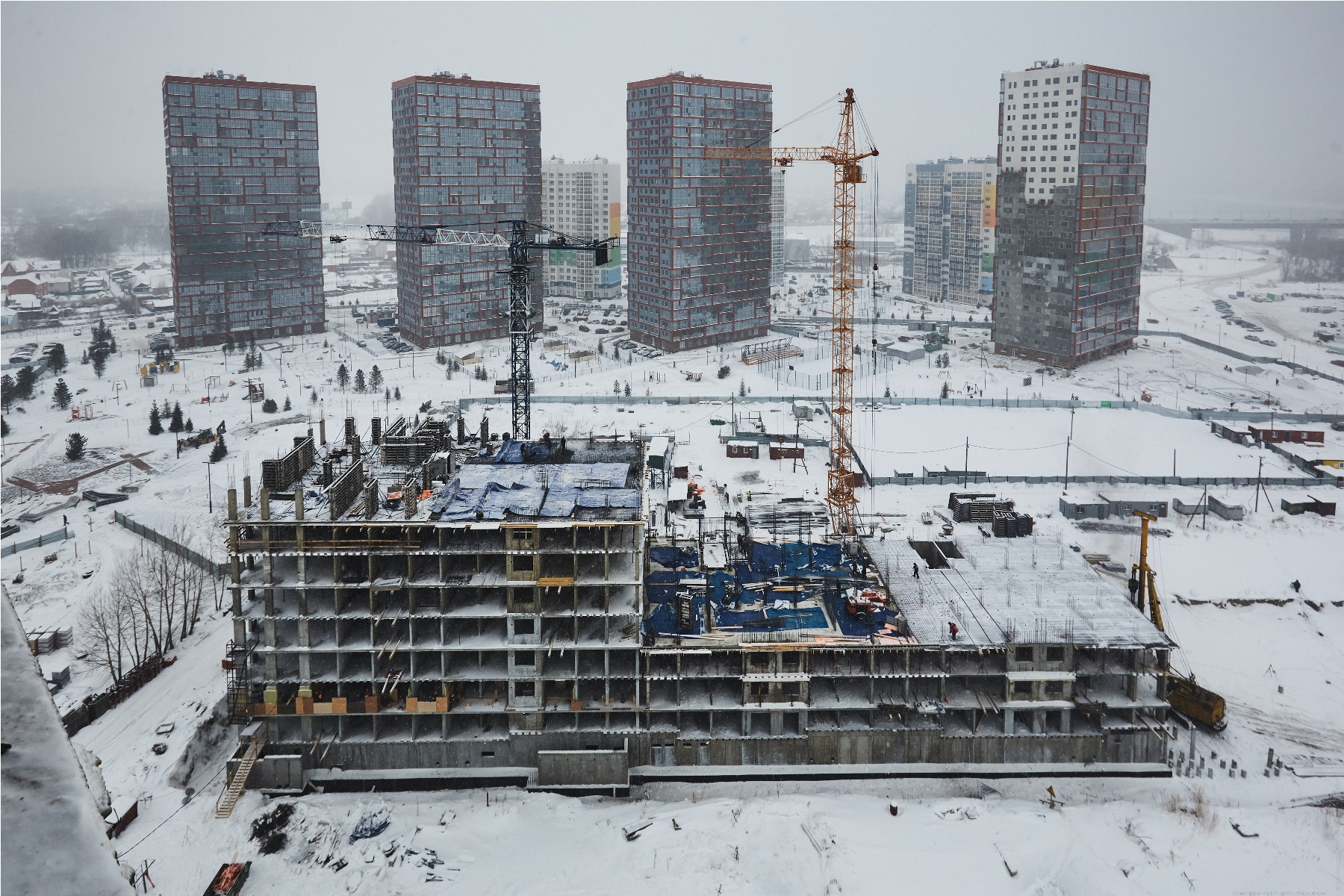

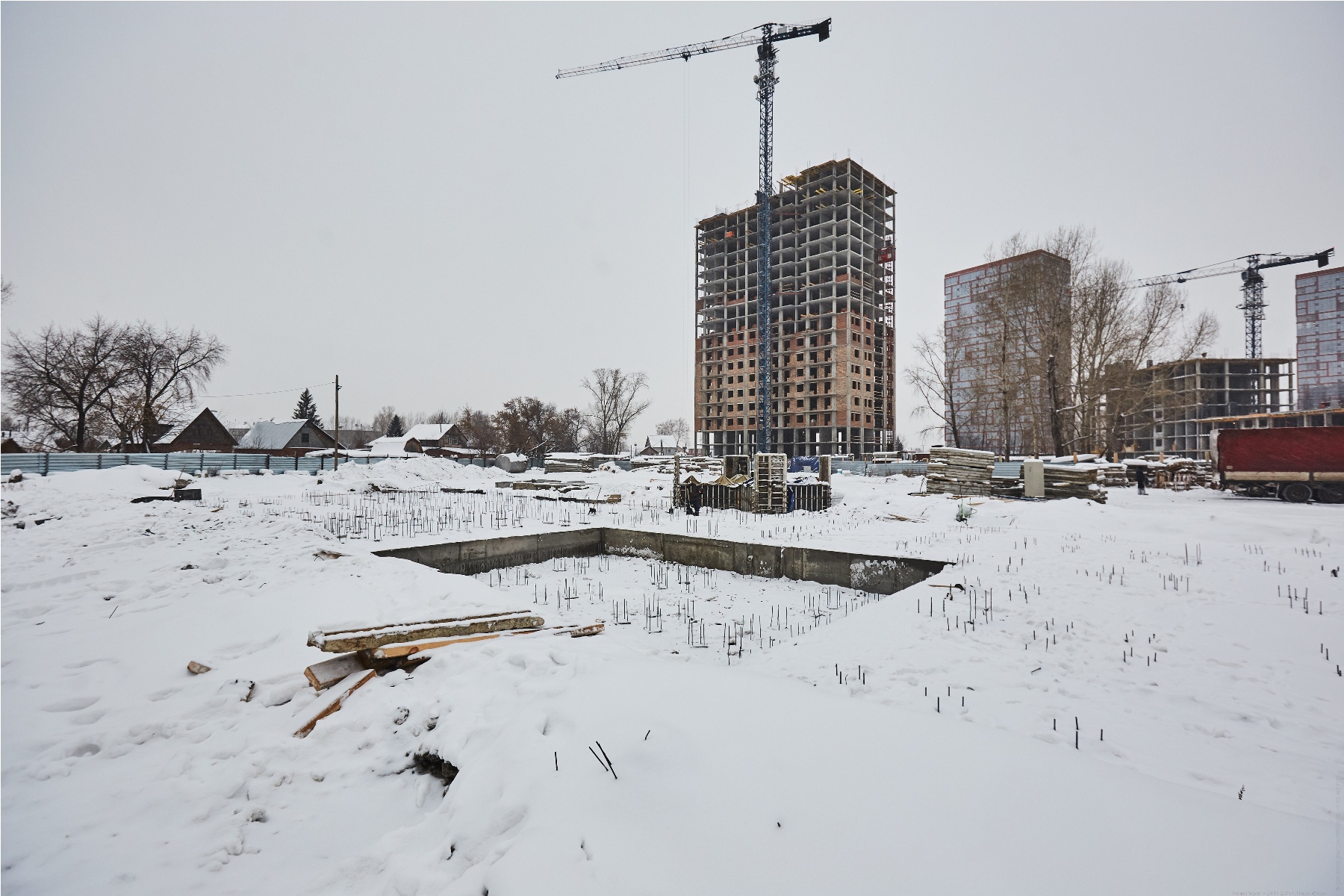

Дом №11

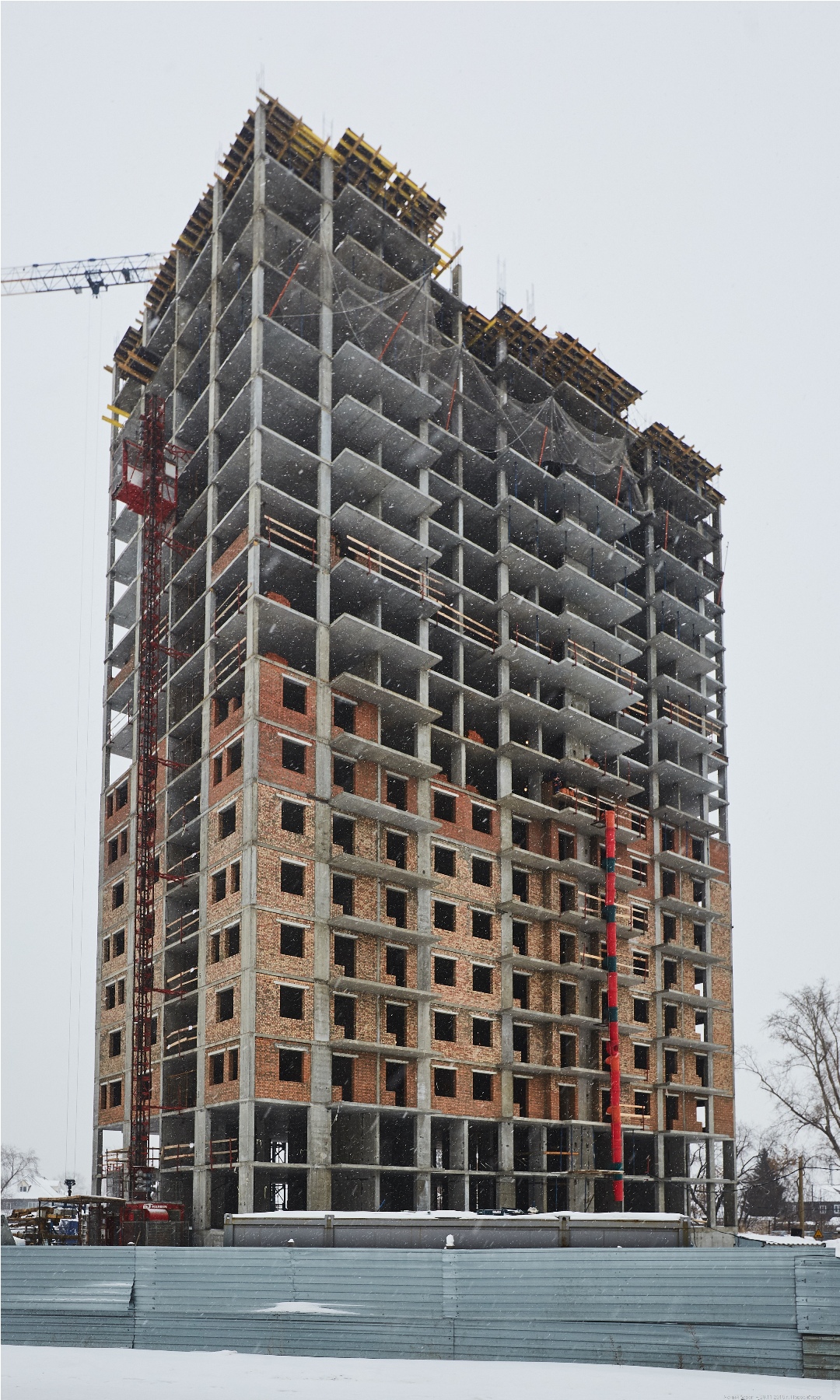

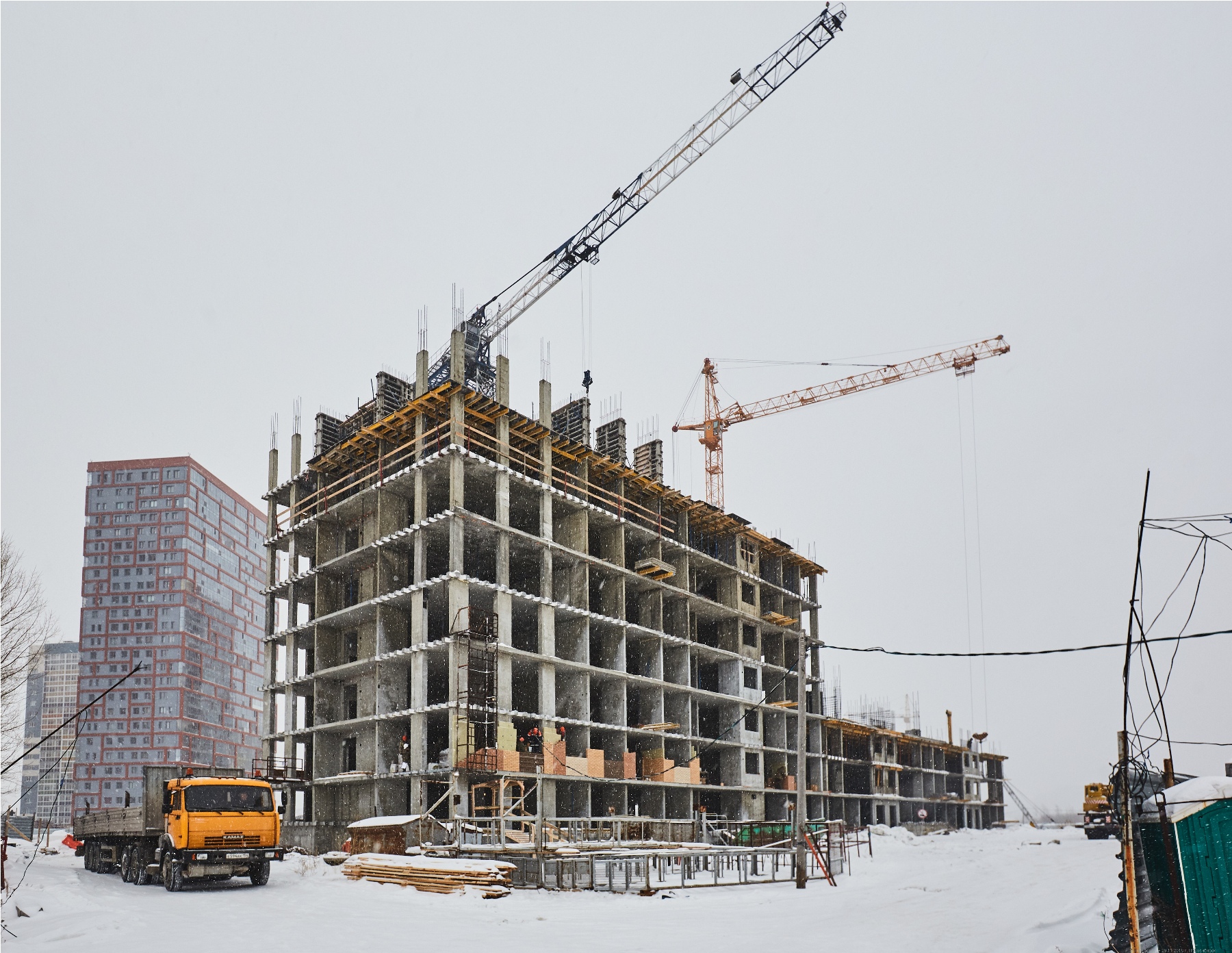

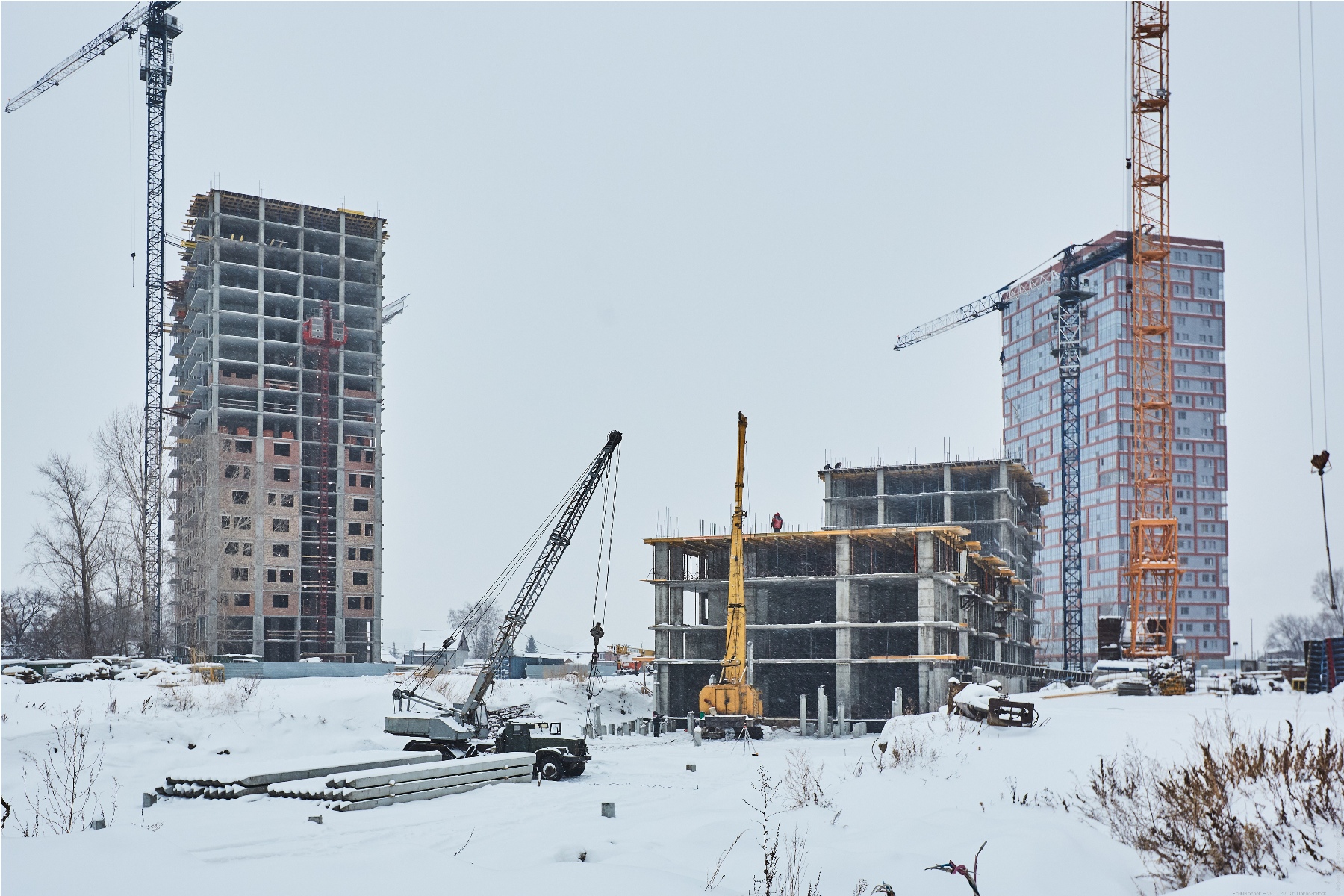

1. Бетонирование плиты 17-19 этажей – 390м3
2. Устройство колонн и диафрагм 17-19 этажи – 180м3

3. Кирпичная кладка наружных стен – 9,12 этажи
Дом №12
1. Выполнена подбетонка – 100%

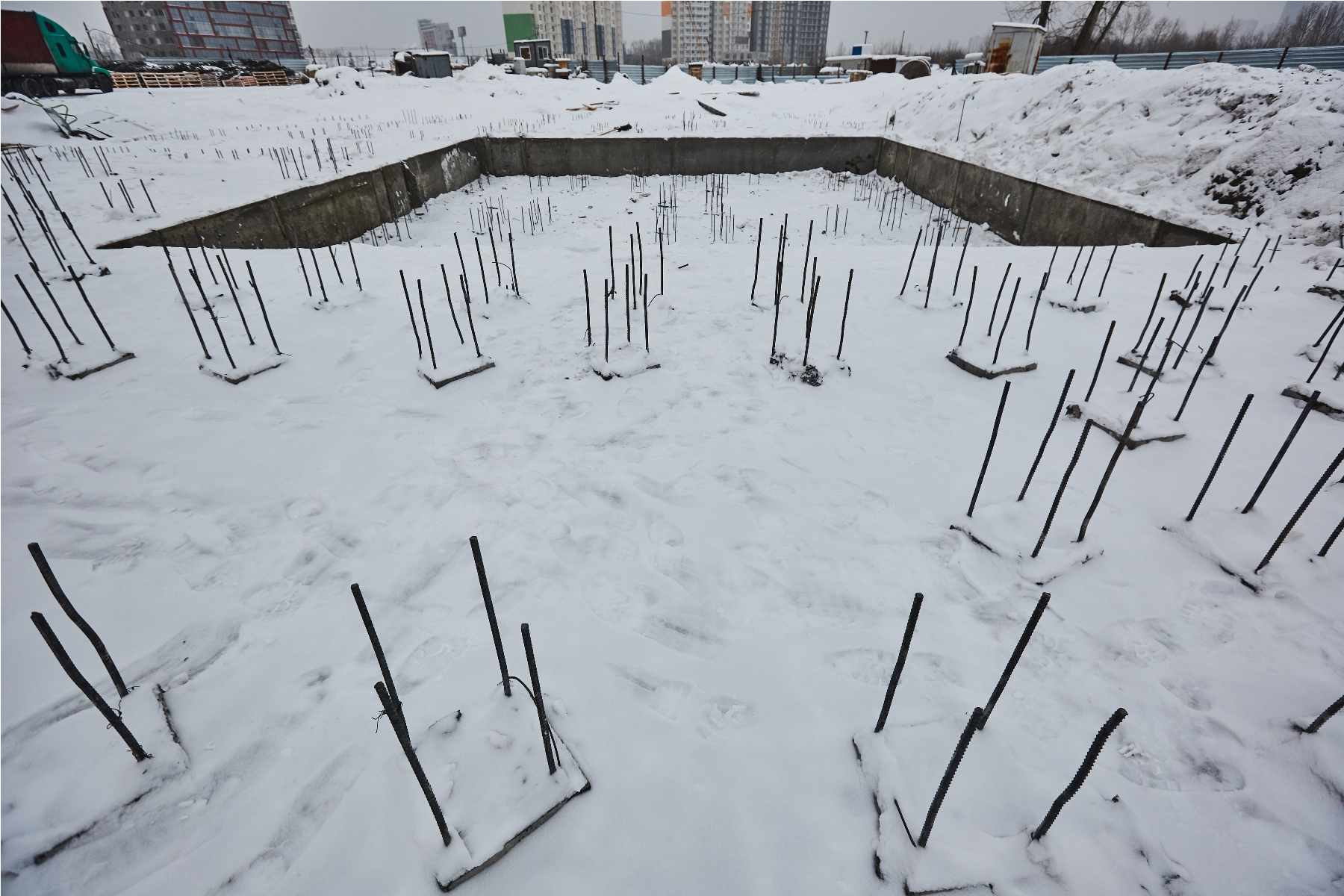

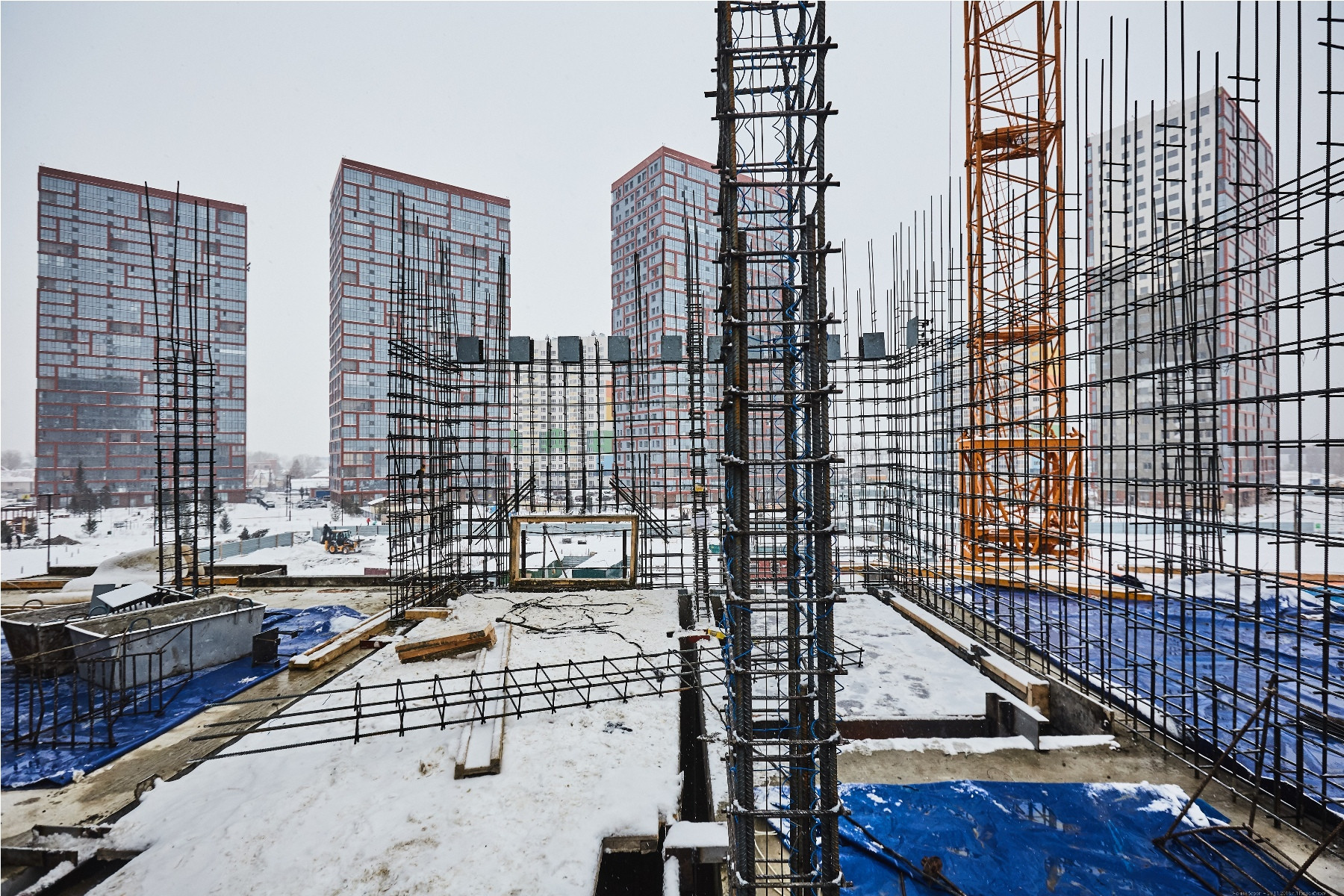

2. Начаты подготовительные работы по армированию ростверка

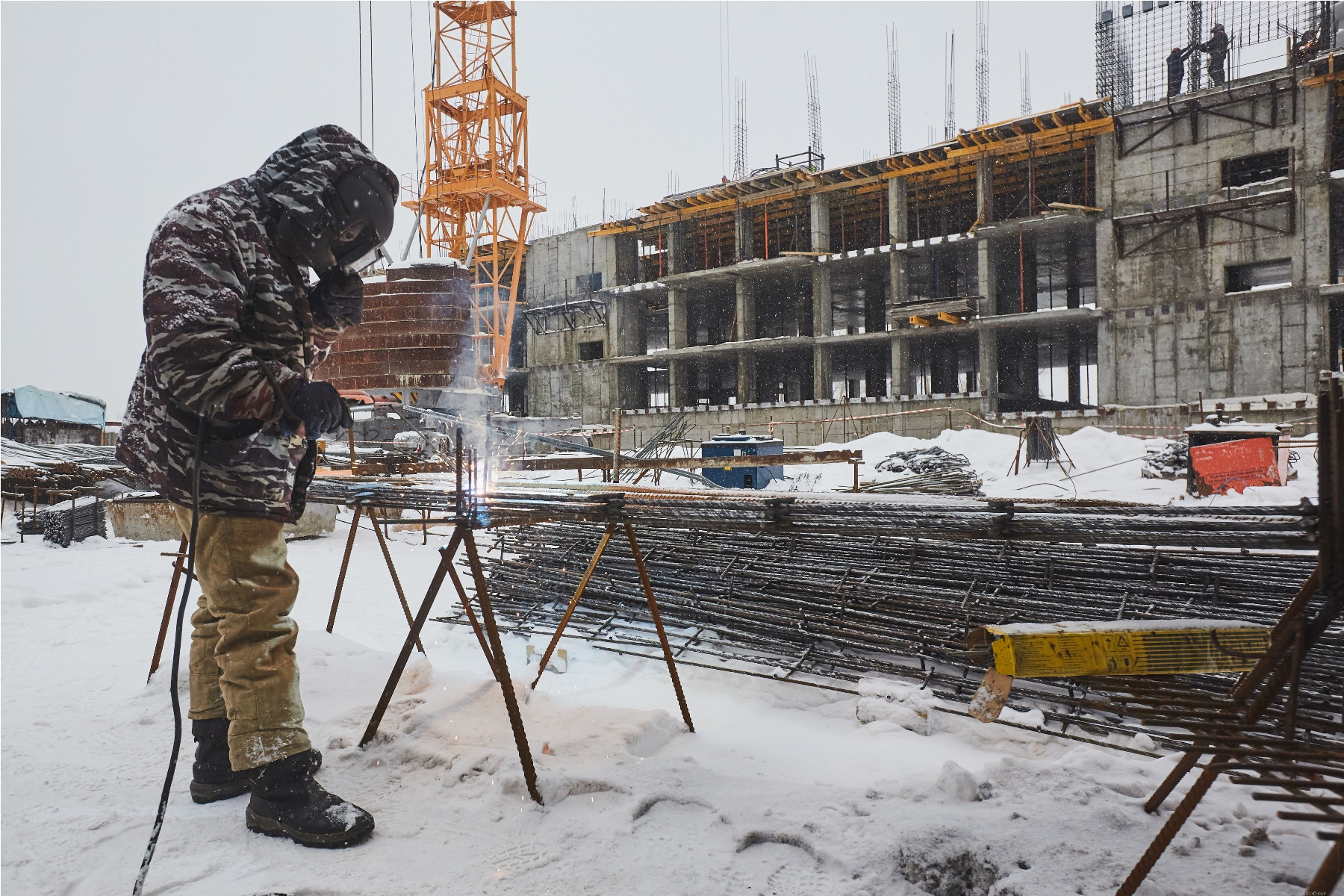

3. Выполнен фундамент под башенный кран – 100%
Форум
1. Устройство беседки из габиона – 95%
2. Устройство основания под газоны - 100%
3. Наружное освещение - 100%
4. Фундамент под трибуну - 100%
5. Покрытие дорожек из тротуарной плитки - 70 %
